工事と天候 | 全国

木造住宅の新築に向く時期は?全国881市区町村の着工月別の工期

木造住宅の新築は、雨や風で止まる工程が多い工事です。気象庁の平年値がある全国881市区町村について、晴天なら120日の標準工程が平年並みの天候で何日かかるかを、着工月ごとに計算しました。最も早く終わる着工月は地域によって違い、全国では11月になる市区町村が最も多く(21%)、平均工期が最も短いのは岡山県笠岡市(135.4日)、最も長いのは山形県大蔵村(259.9日)でした。

「最も早く終わる着工月」の分布(全国881市区町村)

市区町村ごとに、平年並みの天候で木造新築が最も早く終わる着工月を数えました。

2
2
8
152
162
41
28
5
68
132
188
93
1月2月3月4月5月6月7月8月9月10月11月12月

都道府県別(県庁所在地)の木造新築の工期

晴天なら120日の標準工程を、各都道府県の県庁所在地(東京都は千代田区)の平年並みの天候に当てはめた結果です。

都道府県早く終わる着工月延びる着工月12か月平均
北海道(札幌市)6月(約138日)10月(約277日・冬季の待ち含む)208日
青森県(青森市)5月(約141日)9月(約282日・冬季の待ち含む)213日
岩手県(盛岡市)5月(約144日)12月(約214日・冬季の待ち含む)174日
宮城県(仙台市)10月(約135日)6月(約148日)142日
秋田県(秋田市)5月(約148日)10月(約255日・冬季の待ち含む)194日
山形県(山形市)4月(約139日)11月(約222日・冬季の待ち含む)172日
福島県(福島市)3月(約138日)6月(約147日)142日
茨城県(水戸市)12月(約131日)5月(約147日)139日
栃木県(宇都宮市)11月(約131日)5月(約156日)143日
群馬県(前橋市)12月(約127日)6月(約153日)139日
埼玉県(さいたま市)12月(約129日)5月(約148日)139日
千葉県(千葉市)11月(約137日)2月(約149日)144日
東京都(千代田区)12月(約131日)5月(約147日)140日
神奈川県(横浜市)11月(約134日)5月(約149日)142日
新潟県(新潟市)5月(約144日)11月(約209日)168日
富山県(富山市)4月(約149日)11月(約222日)177日
石川県(金沢市)4月(約150日)11月(約229日)177日
福井県(福井市)6月(約146日)11月(約216日)171日
山梨県(甲府市)11月(約131日)5月(約143日)138日
長野県(長野市)4月(約139日)12月(約162日)146日
岐阜県(岐阜市)10月(約137日)5月(約150日)143日
静岡県(静岡市)11月(約133日)5月(約151日)142日
愛知県(名古屋市)12月(約133日)5月(約149日)141日
三重県(津市)11月(約136日)5月(約153日)145日
滋賀県(大津市)10月(約136日)5月(約150日)142日
京都府(京都市)11月(約133日)5月(約147日)140日
大阪府(大阪市)11月(約133日)5月(約145日)139日
兵庫県(神戸市)11月(約133日)5月(約145日)139日
奈良県(奈良市)11月(約133日)5月(約146日)140日
和歌山県(和歌山市)10月(約136日)5月(約146日)141日
鳥取県(鳥取市)4月(約145日)11月(約192日)161日
島根県(松江市)4月(約147日)11月(約181日)158日
岡山県(岡山市)10月(約132日)5月(約143日)138日
広島県(広島市)10月(約134日)3月(約145日)140日
山口県(山口市)9月(約135日)5月(約147日)142日
徳島県(徳島市)12月(約131日)5月(約146日)139日
香川県(高松市)10月(約133日)5月(約141日)137日
愛媛県(松山市)10月(約134日)5月(約144日)138日
高知県(高知市)11月(約133日)5月(約156日)143日
福岡県(福岡市)9月(約137日)5月(約146日)142日
佐賀県(佐賀市)9月(約135日)5月(約151日)142日
長崎県(長崎市)9月(約135日)5月(約149日)142日
熊本県(熊本市)10月(約134日)5月(約152日)142日
大分県(大分市)11月(約130日)5月(約149日)139日
宮崎県(宮崎市)11月(約134日)5月(約159日)146日
鹿児島県(鹿児島市)10月(約137日)5月(約156日)146日
沖縄県(那覇市)10月(約145日)5月(約155日)151日

木造新築が早く終わる市区町村

12か月の着工月の平均工期が短い順

  1. 岡山県笠岡市平均135.4日
  2. 岡山県倉敷市平均135.6日
  3. 広島県福山市平均135.8日
  4. 岡山県瀬戸内市平均136日
  5. 広島県尾道市平均136.1日
  6. 岡山県玉野市平均136.3日
  7. 香川県多度津町平均136.3日
  8. 香川県小豆島町平均136.4日
  9. 長野県佐久市平均136.5日
  10. 岡山県矢掛町平均136.7日
  11. 香川県高松市平均136.8日
  12. 山梨県甲州市平均136.9日
  13. 兵庫県淡路市平均137日
  14. 広島県呉市平均137.1日
  15. 福島県新地町平均137.3日

木造新築が延びやすい市区町村

12か月の着工月の平均工期が長い順

  1. 山形県大蔵村平均259.9日
  2. 福島県只見町平均258.3日
  3. 山形県西川町平均257.3日
  4. 岩手県西和賀町平均255.6日
  5. 北海道幌加内町平均253.2日
  6. 北海道音威子府村平均249.8日
  7. 新潟県津南町平均242.3日
  8. 北海道えりも町平均242日
  9. 福島県檜枝岐村平均239.6日
  10. 北海道中川町平均237.3日
  11. 北海道上川町平均236.8日
  12. 北海道下川町平均236.3日
  13. 北海道沼田町平均236.3日
  14. 北海道中頓別町平均235.6日
  15. 北海道真狩村平均235.6日

木造新築と天候の関係

基礎のコンクリート打設は、強い雨の日を避けます。寒い時期は「寒中コンクリート」として保温養生が必要になり、型枠を外すまでの日数も延びます。

上棟から屋根の防水シート(ルーフィング)を張り終えるまでの数日間は、構造材が雨にさらされます。上棟日は天気予報を見て決め、雨養生の準備をしておきます。

屋根と外壁が仕上がれば、内装工事は天候の影響をほとんど受けません。天候で延びるのは基礎から外装までの前半です。

工程晴天なら止まる条件(この試算での前提)
地鎮祭1日天候の影響はほぼなし
仮設工事3日天候の影響はほぼなし
地盤改良4日10mm以上の雨・積雪
基礎工事14日10mm以上の雨・積雪
土台敷き2日1mm以上の雨・強風・積雪
上棟4日1mm以上の雨・強風・積雪
屋根工事7日1mm以上の雨・強風・積雪
サッシ取付4日1mm以上の雨・積雪
外壁工事20日1mm以上の雨・積雪
電気配線15日天候の影響はほぼなし
給排水配管17日天候の影響はほぼなし
断熱工事10日天候の影響はほぼなし
石膏ボード張15日天候の影響はほぼなし
クロス張り15日天候の影響はほぼなし
フローリング12日天候の影響はほぼなし
キッチン設置7日天候の影響はほぼなし
浴室ユニット5日天候の影響はほぼなし
建具取付10日天候の影響はほぼなし
外構工事20日10mm以上の雨・積雪
清掃・養生撤去5日天候の影響はほぼなし
竣工検査2日天候の影響はほぼなし
施主検査2日天候の影響はほぼなし
引渡し1日天候の影響はほぼなし

木造新築の工程表テンプレート

この試算に使った木造新築(一般住宅)の標準工程(120日)は、Excelのテンプレートとして無料でダウンロードできます(登録不要)。地域の天候に合わせて予備日を足して使ってください。

計算方法と出典

  • 天候の値は、気象庁ホームページ「平年値(統計期間1991〜2020年)」のアメダス月別平年値・梅雨入りと梅雨明けの平年値・台風の平年値(気象庁 平年値のダウンロード)を、コウテイが市区町村ごとに整理・加工したものです。平年値は30年間の平均で、その年の天候を予報するものではありません。
  • 「1mm以上の雨の日」は日降水量が1mm以上の日で、雪の日も含みます。「強風の日」は日最大風速(10分間平均風速の1日の最大)が10m/s以上の日です。
  • 「作業が止まる日」は、工程ごとに止まる条件(例: 塗装は1mm以上の雨、建方は雨と強風、解体は30mm以上の大雨と強風)を決め、その日数を月の日数で割った割合を1日ごとに当てはめて計算しています。雨・風・雪が別々の日に起きると仮定しているため、実際より少し長めに出ることがあります。
  • 積雪10cm以上の日が月の半分を超える月は外の工事を止める(冬季休工)、日中の最高気温の平均が5℃未満の月は塗装・防水をしない、という前提です。雪囲いや仮設の上屋、採暖をして冬も施工する場合はこの限りではありません。
  • 工程と日数は、コウテイの「木造新築(一般住宅)」標準テンプレート(晴天なら何日かの目安)を使っています。現場の規模・人数・仕様で実際の工期は変わります。

データ更新日: 2026-10-28(平年値の統計期間: 1991〜2020年)

ほかの工事に向く時期

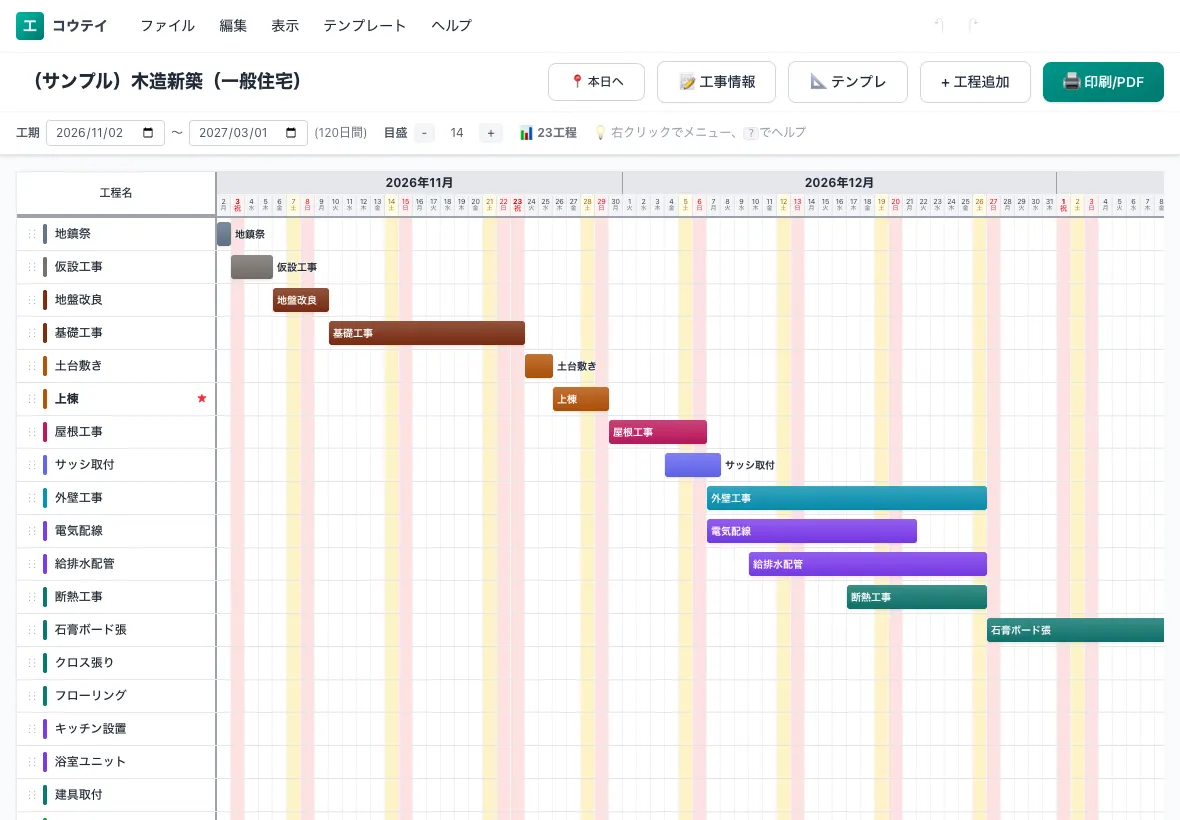

ブラウザで使える工程表アプリ「コウテイ」

木造新築の工程表、ブラウザで30秒。

「木造新築(一般住宅)」のテンプレート(23工程・標準120日)を選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app

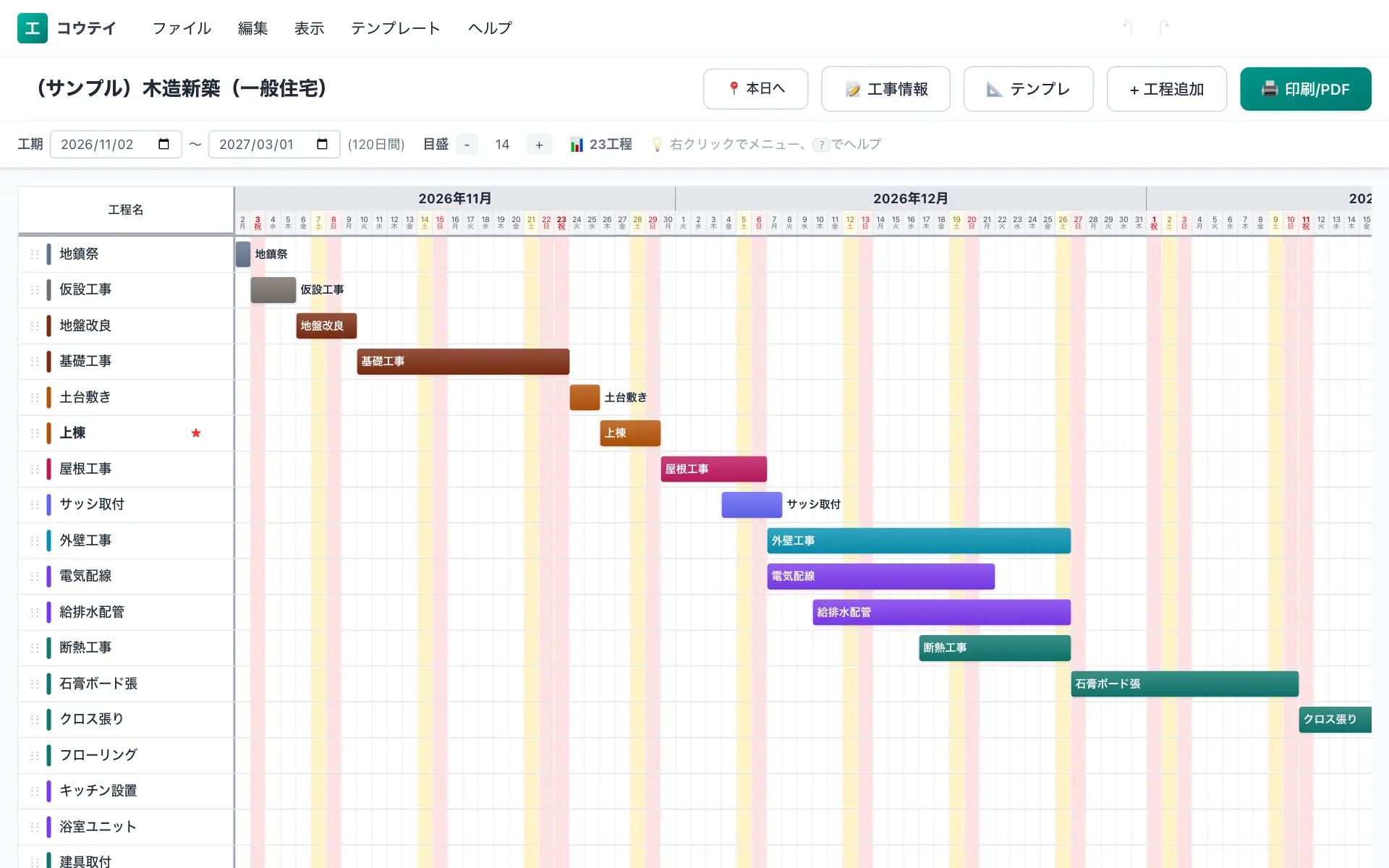

コウテイの工程表編集画面(パソコン)。木造新築(一般住宅)の標準工程を横棒のバーチャートで表示している

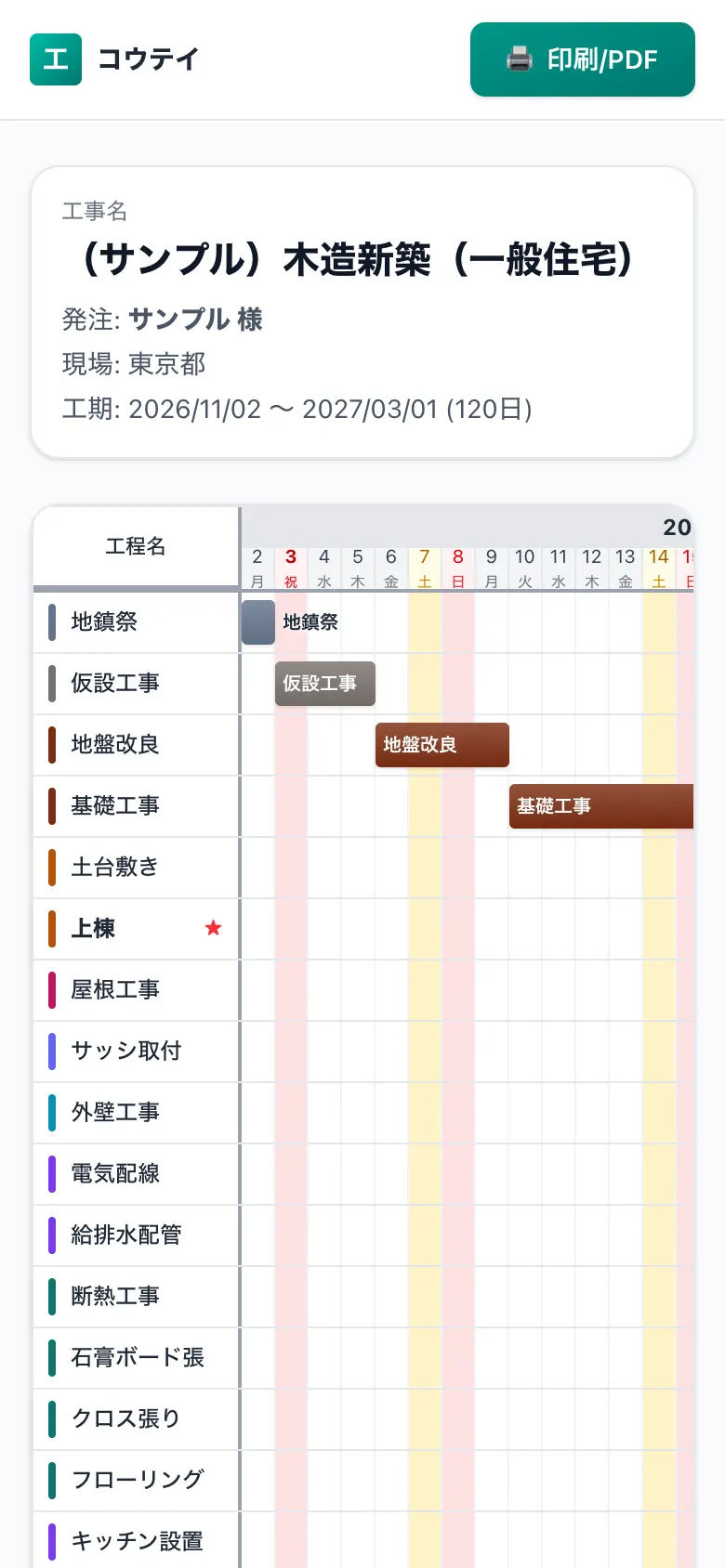

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
