工事と天候 | 全国

RC造(鉄筋コンクリート造)の新築に向く時期は?全国881市区町村の着工月別の工期

RC造(鉄筋コンクリート造)の新築は、雨や風で止まる工程が多い工事です。気象庁の平年値がある全国881市区町村について、晴天なら210日の標準工程が平年並みの天候で何日かかるかを、着工月ごとに計算しました。最も早く終わる着工月は地域によって違い、全国では4月になる市区町村が最も多く(22%)、平均工期が最も短いのは岡山県笠岡市(232.3日)、最も長いのは北海道幌加内町(487.2日)でした。

「最も早く終わる着工月」の分布(全国881市区町村)

市区町村ごとに、平年並みの天候でRC造が最も早く終わる着工月を数えました。

5
6
125
190
32
26
115
166
127
58
11
20
1月2月3月4月5月6月7月8月9月10月11月12月

都道府県別(県庁所在地)のRC造の工期

晴天なら210日の標準工程を、各都道府県の県庁所在地(東京都は千代田区)の平年並みの天候に当てはめた結果です。

都道府県早く終わる着工月延びる着工月12か月平均
北海道(札幌市)4月(約239日)6月(約371日・冬季の待ち含む)334日
青森県(青森市)4月(約241日)6月(約377日・冬季の待ち含む)336日
岩手県(盛岡市)4月(約244日)7月(約328日・冬季の待ち含む)291日
宮城県(仙台市)10月(約230日)2月(約245日)237日
秋田県(秋田市)3月(約248日)6月(約344日・冬季の待ち含む)307日
山形県(山形市)4月(約240日)7月(約321日・冬季の待ち含む)290日
福島県(福島市)10月(約238日)2月(約245日)241日
茨城県(水戸市)7月(約232日)2月(約245日)238日
栃木県(宇都宮市)9月(約231日)2月(約253日)241日
群馬県(前橋市)10月(約225日)2月(約250日)237日
埼玉県(さいたま市)9月(約230日)2月(約246日)237日
千葉県(千葉市)7月(約234日)2月(約242日)238日
東京都(千代田区)9月(約233日)2月(約245日)239日
神奈川県(横浜市)7月(約235日)2月(約247日)240日
新潟県(新潟市)3月(約245日)7月(約306日)271日
富山県(富山市)3月(約253日)7月(約324日)289日
石川県(金沢市)3月(約250日)7月(約317日)279日
福井県(福井市)3月(約247日)7月(約317日)282日
山梨県(甲府市)9月(約229日)2月(約242日)234日
長野県(長野市)4月(約236日)8月(約262日・冬季の待ち含む)249日
岐阜県(岐阜市)10月(約239日)2月(約251日)244日
静岡県(静岡市)8月(約237日)2月(約252日)243日
愛知県(名古屋市)8月(約234日)2月(約249日)240日
三重県(津市)9月(約233日)2月(約247日)239日
滋賀県(大津市)8月(約237日)2月(約249日)242日
京都府(京都市)9月(約234日)2月(約246日)239日
大阪府(大阪市)7月(約232日)2月(約242日)237日
兵庫県(神戸市)8月(約229日)2月(約241日)235日
奈良県(奈良市)9月(約233日)2月(約245日)238日
和歌山県(和歌山市)7月(約232日)2月(約241日)236日
鳥取県(鳥取市)3月(約244日)8月(約289日)266日
島根県(松江市)3月(約244日)8月(約275日)256日
岡山県(岡山市)8月(約227日)2月(約239日)233日
広島県(広島市)8月(約231日)2月(約244日)237日
山口県(山口市)6月(約240日)2月(約248日)243日
徳島県(徳島市)8月(約231日)2月(約242日)236日
香川県(高松市)7月(約230日)2月(約238日)233日
愛媛県(松山市)7月(約233日)2月(約242日)237日
高知県(高知市)9月(約237日)2月(約256日)246日
福岡県(福岡市)10月(約237日)2月(約245日)240日
佐賀県(佐賀市)8月(約234日)2月(約249日)241日
長崎県(長崎市)8月(約238日)2月(約247日)241日
熊本県(熊本市)8月(約234日)2月(約251日)242日
大分県(大分市)8月(約231日)2月(約247日)238日
宮崎県(宮崎市)8月(約238日)3月(約260日)248日
鹿児島県(鹿児島市)8月(約241日)1月(約254日)248日
沖縄県(那覇市)6月(約241日)4月(約250日)245日

RC造が早く終わる市区町村

12か月の着工月の平均工期が短い順

  1. 岡山県笠岡市平均232.3日
  2. 岡山県倉敷市平均232.5日
  3. 岡山県玉野市平均232.5日
  4. 岡山県岡山市平均232.8日
  5. 香川県多度津町平均233.1日
  6. 広島県福山市平均233.4日
  7. 香川県高松市平均233.4日
  8. 岡山県瀬戸内市平均233.6日
  9. 広島県尾道市平均233.6日
  10. 山梨県甲府市平均233.8日
  11. 香川県小豆島町平均233.9日
  12. 兵庫県淡路市平均234.1日
  13. 兵庫県明石市平均234.2日
  14. 福島県新地町平均234.3日
  15. 山梨県甲州市平均234.3日

RC造が延びやすい市区町村

12か月の着工月の平均工期が長い順

  1. 北海道幌加内町平均487.2日
  2. 山形県大蔵村平均480.8日
  3. 山形県西川町平均465.4日
  4. 福島県只見町平均460.9日
  5. 岩手県西和賀町平均460.5日
  6. 北海道音威子府村平均459.9日
  7. 北海道中川町平均458.8日
  8. 北海道沼田町平均458日
  9. 新潟県津南町平均457.2日
  10. 北海道美深町平均456.8日
  11. 福島県檜枝岐村平均454.6日
  12. 北海道中頓別町平均454.6日
  13. 北海道下川町平均453.5日
  14. 北海道真狩村平均452.8日
  15. 北海道倶知安町平均451.5日

RC造と天候の関係

コンクリートの打設は強い雨の日を避けて計画します。打設中に雨が降ると、表面の仕上がりや強度に影響します。

日平均気温が4℃以下になる時期は「寒中コンクリート」、25℃を超える時期は「暑中コンクリート」として、配合・養生の対策が必要です(日本建築学会 JASS 5)。どちらも型枠の存置期間や管理の手間が増えます。

躯体工事は1フロアごとの繰り返しなので、雨で1回の打設が延びると、その後のすべての階が後ろにずれます。

工程晴天なら止まる条件(この試算での前提)
仮設・準備7日天候の影響はほぼなし
山留め・掘削15日10mm以上の雨・積雪
杭工事15日10mm以上の雨・積雪
基礎躯体30日10mm以上の雨・積雪
1F躯体25日10mm以上の雨・積雪
2F躯体25日10mm以上の雨・積雪
3F躯体25日10mm以上の雨・積雪
屋上防水10日1mm以上の雨・積雪・低温
外壁・タイル35日1mm以上の雨・積雪
建具・サッシ25日1mm以上の雨・積雪
電気設備65日天候の影響はほぼなし
給排水・衛生63日天候の影響はほぼなし
空調・換気60日天候の影響はほぼなし
内装下地25日天候の影響はほぼなし
内装仕上げ23日天候の影響はほぼなし
外構工事25日10mm以上の雨・積雪
美装・クリーニング5日天候の影響はほぼなし
検査・是正4日天候の影響はほぼなし
引渡し1日天候の影響はほぼなし

RC造の工程表テンプレート

この試算に使ったRC造 マンション・ビル新築の標準工程(210日)は、Excelのテンプレートとして無料でダウンロードできます(登録不要)。地域の天候に合わせて予備日を足して使ってください。

計算方法と出典

  • 天候の値は、気象庁ホームページ「平年値(統計期間1991〜2020年)」のアメダス月別平年値・梅雨入りと梅雨明けの平年値・台風の平年値(気象庁 平年値のダウンロード)を、コウテイが市区町村ごとに整理・加工したものです。平年値は30年間の平均で、その年の天候を予報するものではありません。
  • 「1mm以上の雨の日」は日降水量が1mm以上の日で、雪の日も含みます。「強風の日」は日最大風速(10分間平均風速の1日の最大)が10m/s以上の日です。
  • 「作業が止まる日」は、工程ごとに止まる条件(例: 塗装は1mm以上の雨、建方は雨と強風、解体は30mm以上の大雨と強風)を決め、その日数を月の日数で割った割合を1日ごとに当てはめて計算しています。雨・風・雪が別々の日に起きると仮定しているため、実際より少し長めに出ることがあります。
  • 積雪10cm以上の日が月の半分を超える月は外の工事を止める(冬季休工)、日中の最高気温の平均が5℃未満の月は塗装・防水をしない、という前提です。雪囲いや仮設の上屋、採暖をして冬も施工する場合はこの限りではありません。
  • 工程と日数は、コウテイの「RC造 マンション・ビル新築」標準テンプレート(晴天なら何日かの目安)を使っています。現場の規模・人数・仕様で実際の工期は変わります。

データ更新日: 2026-10-28(平年値の統計期間: 1991〜2020年)

ほかの工事に向く時期

ブラウザで使える工程表アプリ「コウテイ」

RC造 マンション・ビル新築の工程表、ブラウザで30秒。

「RC造 マンション・ビル新築」のテンプレート(19工程・標準210日)を選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app

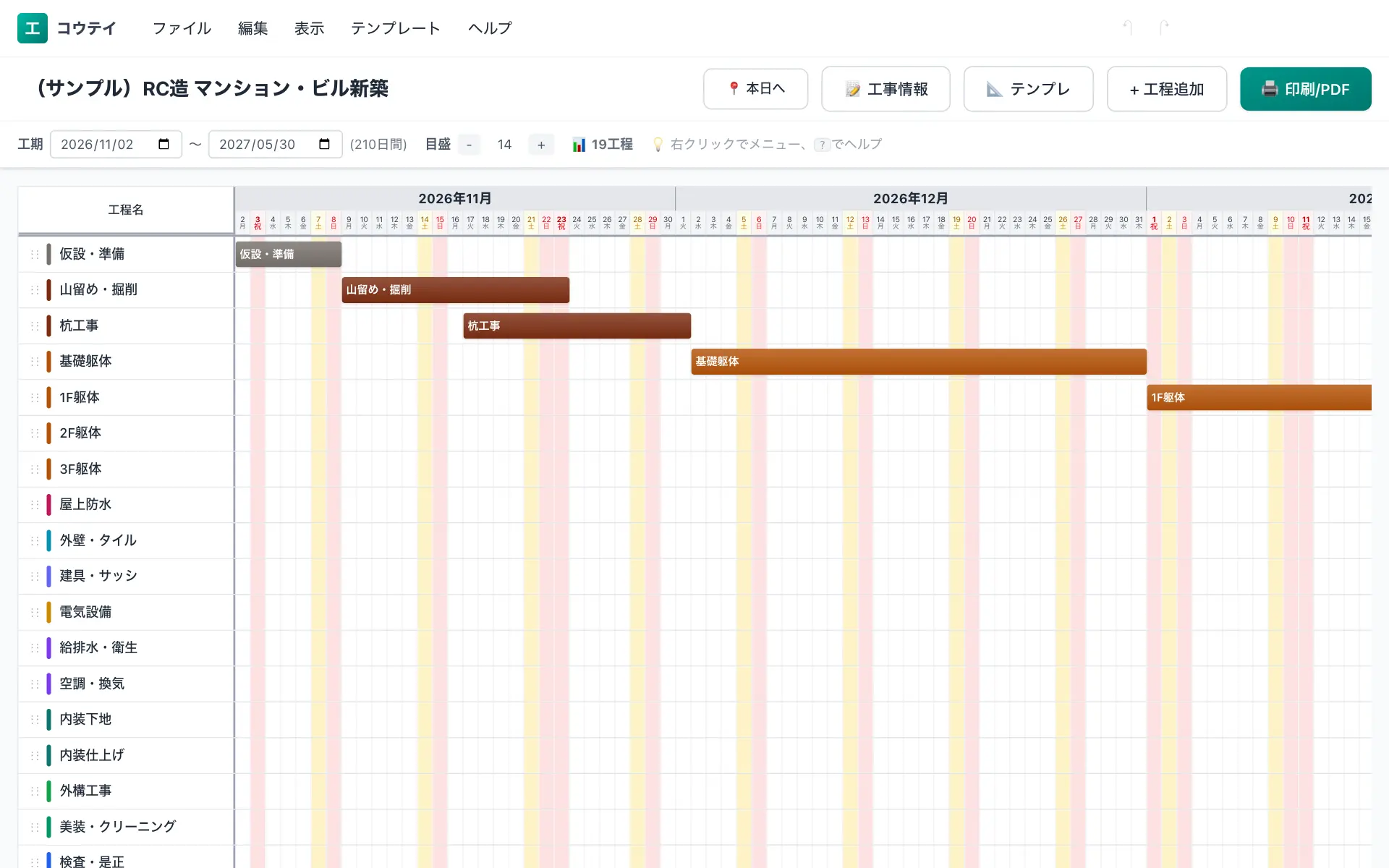

コウテイの工程表編集画面(パソコン)。RC造 マンション・ビル新築の標準工程を横棒のバーチャートで表示している

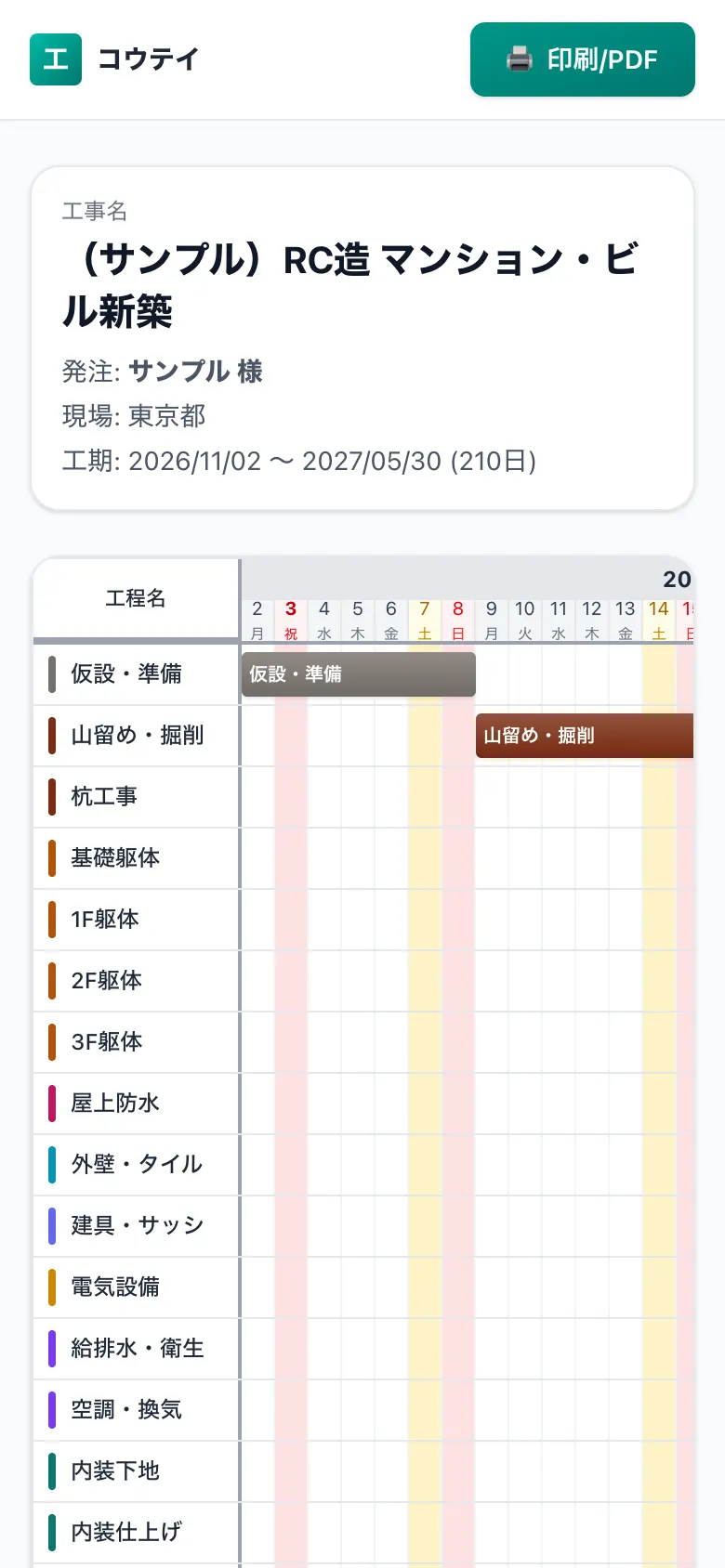

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
