工事と天候 | 全国

鉄骨造(S造)の新築に向く時期は?全国881市区町村の着工月別の工期

鉄骨造(S造)の新築は、雨や風で止まる工程が多い工事です。気象庁の平年値がある全国881市区町村について、晴天なら150日の標準工程が平年並みの天候で何日かかるかを、着工月ごとに計算しました。最も早く終わる着工月は地域によって違い、全国では10月になる市区町村が最も多く(25%)、平均工期が最も短いのは岡山県倉敷市(164.6日)、最も長いのは山形県大蔵村(299.8日)でした。

「最も早く終わる着工月」の分布(全国881市区町村)

市区町村ごとに、平年並みの天候で鉄骨造が最も早く終わる着工月を数えました。

7
7
36
79
221
17
51
37
52
224
135
15
1月2月3月4月5月6月7月8月9月10月11月12月

都道府県別(県庁所在地)の鉄骨造の工期

晴天なら150日の標準工程を、各都道府県の県庁所在地(東京都は千代田区)の平年並みの天候に当てはめた結果です。

都道府県早く終わる着工月延びる着工月12か月平均
北海道(札幌市)5月(約167日)8月(約303日・冬季の待ち含む)246日
青森県(青森市)5月(約169日)8月(約307日・冬季の待ち含む)249日
岩手県(盛岡市)4月(約173日)9月(約253日・冬季の待ち含む)209日
宮城県(仙台市)10月(約165日)4月(約176日)171日
秋田県(秋田市)5月(約176日)9月(約268日・冬季の待ち含む)225日
山形県(山形市)4月(約171日)9月(約242日・冬季の待ち含む)207日
福島県(福島市)2月(約169日)4月(約173日)171日
茨城県(水戸市)11月(約162日)4月(約174日)168日
栃木県(宇都宮市)10月(約162日)4月(約182日)172日
群馬県(前橋市)10月(約158日)4月(約178日)168日
埼玉県(さいたま市)10月(約161日)4月(約175日)168日
千葉県(千葉市)10月(約168日)3月(約177日)173日
東京都(千代田区)10月(約163日)3月(約174日)170日
神奈川県(横浜市)11月(約165日)3月(約177日)172日
新潟県(新潟市)3月(約173日)9月(約220日)193日
富山県(富山市)5月(約179日)9月(約242日)205日
石川県(金沢市)5月(約178日)9月(約240日)203日
福井県(福井市)5月(約175日)9月(約234日)200日
山梨県(甲府市)10月(約163日)3月(約171日)167日
長野県(長野市)3月(約168日)10月(約196日・冬季の待ち含む)176日
岐阜県(岐阜市)10月(約168日)4月(約181日)174日
静岡県(静岡市)11月(約165日)3月(約179日)173日
愛知県(名古屋市)10月(約164日)4月(約178日)171日
三重県(津市)10月(約167日)4月(約181日)175日
滋賀県(大津市)10月(約166日)4月(約177日)171日
京都府(京都市)10月(約164日)4月(約175日)169日
大阪府(大阪市)10月(約163日)3月(約173日)168日
兵庫県(神戸市)10月(約163日)3月(約173日)168日
奈良県(奈良市)11月(約163日)4月(約174日)169日
和歌山県(和歌山市)9月(約166日)3月(約174日)170日
鳥取県(鳥取市)5月(約173日)10月(約209日)188日
島根県(松江市)4月(約177日)10月(約197日)184日
岡山県(岡山市)10月(約162日)3月(約172日)167日
広島県(広島市)10月(約164日)3月(約176日)170日
山口県(山口市)9月(約166日)3月(約177日)172日
徳島県(徳島市)11月(約162日)4月(約174日)168日
香川県(高松市)10月(約162日)3月(約169日)166日
愛媛県(松山市)10月(約164日)3月(約173日)168日
高知県(高知市)10月(約164日)4月(約186日)175日
福岡県(福岡市)9月(約167日)4月(約175日)171日
佐賀県(佐賀市)10月(約164日)4月(約180日)173日
長崎県(長崎市)9月(約167日)3月(約177日)171日
熊本県(熊本市)10月(約164日)4月(約180日)172日
大分県(大分市)10月(約161日)4月(約176日)169日
宮崎県(宮崎市)10月(約165日)4月(約189日)178日
鹿児島県(鹿児島市)9月(約168日)3月(約185日)177日
沖縄県(那覇市)9月(約175日)4月(約185日)179日

鉄骨造が早く終わる市区町村

12か月の着工月の平均工期が短い順

  1. 岡山県倉敷市平均164.6日
  2. 岡山県笠岡市平均164.6日
  3. 岡山県玉野市平均165.1日
  4. 岡山県瀬戸内市平均165.3日
  5. 香川県多度津町平均165.3日
  6. 広島県福山市平均165.5日
  7. 広島県尾道市平均165.6日
  8. 福島県新地町平均165.8日
  9. 香川県高松市平均165.8日
  10. 香川県小豆島町平均165.8日
  11. 山梨県甲州市平均165.9日
  12. 岡山県矢掛町平均166日
  13. 兵庫県淡路市平均166.1日
  14. 群馬県藤岡市平均166.8日
  15. 岡山県和気町平均166.8日

鉄骨造が延びやすい市区町村

12か月の着工月の平均工期が長い順

  1. 山形県大蔵村平均299.8日
  2. 山形県西川町平均297.9日
  3. 福島県只見町平均296.7日
  4. 岩手県西和賀町平均295日
  5. 北海道幌加内町平均294.8日
  6. 北海道音威子府村平均291.2日
  7. 新潟県津南町平均280.4日
  8. 福島県檜枝岐村平均279.5日
  9. 北海道中川町平均276.2日
  10. 群馬県片品村平均276.1日
  11. 北海道沼田町平均275.7日
  12. 北海道下川町平均274.9日
  13. 北海道真狩村平均274.9日
  14. 北海道倶知安町平均274.6日
  15. 北海道中頓別町平均274.2日

鉄骨造と天候の関係

鉄骨の建方はクレーン作業です。強風(10分間の平均風速が10m/s以上)のときはクレーン作業を中止する決まり(クレーン等安全規則)があり、風の強い地域・季節ほど建方の日数が延びます。

高力ボルトの本締めや溶接は雨天に弱く、鋼材が濡れているときは作業できません。

デッキプレートへの床コンクリート打設は、強い雨の日を避けます。冬は寒中コンクリート、真夏は暑中コンクリートとしての対策が必要です。

工程晴天なら止まる条件(この試算での前提)
仮設・準備5日天候の影響はほぼなし
山留め・掘削10日10mm以上の雨・積雪
杭工事12日10mm以上の雨・積雪
基礎・地中梁23日10mm以上の雨・積雪
アンカーボルト5日10mm以上の雨・積雪
鉄骨建方15日10mm以上の雨・強風・積雪
本締め・検査6日10mm以上の雨・強風・積雪
デッキ・床コン16日10mm以上の雨・積雪
外壁(ALC等)20日1mm以上の雨・積雪
防水工事10日1mm以上の雨・積雪・低温
建具・サッシ15日1mm以上の雨・積雪
電気設備40日天候の影響はほぼなし
給排水・空調40日天候の影響はほぼなし
内装下地20日天候の影響はほぼなし
内装仕上げ15日天候の影響はほぼなし
外構工事20日10mm以上の雨・積雪
検査・是正5日天候の影響はほぼなし
引渡し2日天候の影響はほぼなし

鉄骨造の工程表テンプレート

この試算に使った鉄骨造(S造)新築の標準工程(150日)は、Excelのテンプレートとして無料でダウンロードできます(登録不要)。地域の天候に合わせて予備日を足して使ってください。

計算方法と出典

  • 天候の値は、気象庁ホームページ「平年値(統計期間1991〜2020年)」のアメダス月別平年値・梅雨入りと梅雨明けの平年値・台風の平年値(気象庁 平年値のダウンロード)を、コウテイが市区町村ごとに整理・加工したものです。平年値は30年間の平均で、その年の天候を予報するものではありません。
  • 「1mm以上の雨の日」は日降水量が1mm以上の日で、雪の日も含みます。「強風の日」は日最大風速(10分間平均風速の1日の最大)が10m/s以上の日です。
  • 「作業が止まる日」は、工程ごとに止まる条件(例: 塗装は1mm以上の雨、建方は雨と強風、解体は30mm以上の大雨と強風)を決め、その日数を月の日数で割った割合を1日ごとに当てはめて計算しています。雨・風・雪が別々の日に起きると仮定しているため、実際より少し長めに出ることがあります。
  • 積雪10cm以上の日が月の半分を超える月は外の工事を止める(冬季休工)、日中の最高気温の平均が5℃未満の月は塗装・防水をしない、という前提です。雪囲いや仮設の上屋、採暖をして冬も施工する場合はこの限りではありません。
  • 工程と日数は、コウテイの「鉄骨造(S造)新築」標準テンプレート(晴天なら何日かの目安)を使っています。現場の規模・人数・仕様で実際の工期は変わります。

データ更新日: 2026-10-28(平年値の統計期間: 1991〜2020年)

ほかの工事に向く時期

ブラウザで使える工程表アプリ「コウテイ」

鉄骨造新築の工程表、ブラウザで30秒。

「鉄骨造(S造)新築」のテンプレート(18工程・標準150日)を選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app

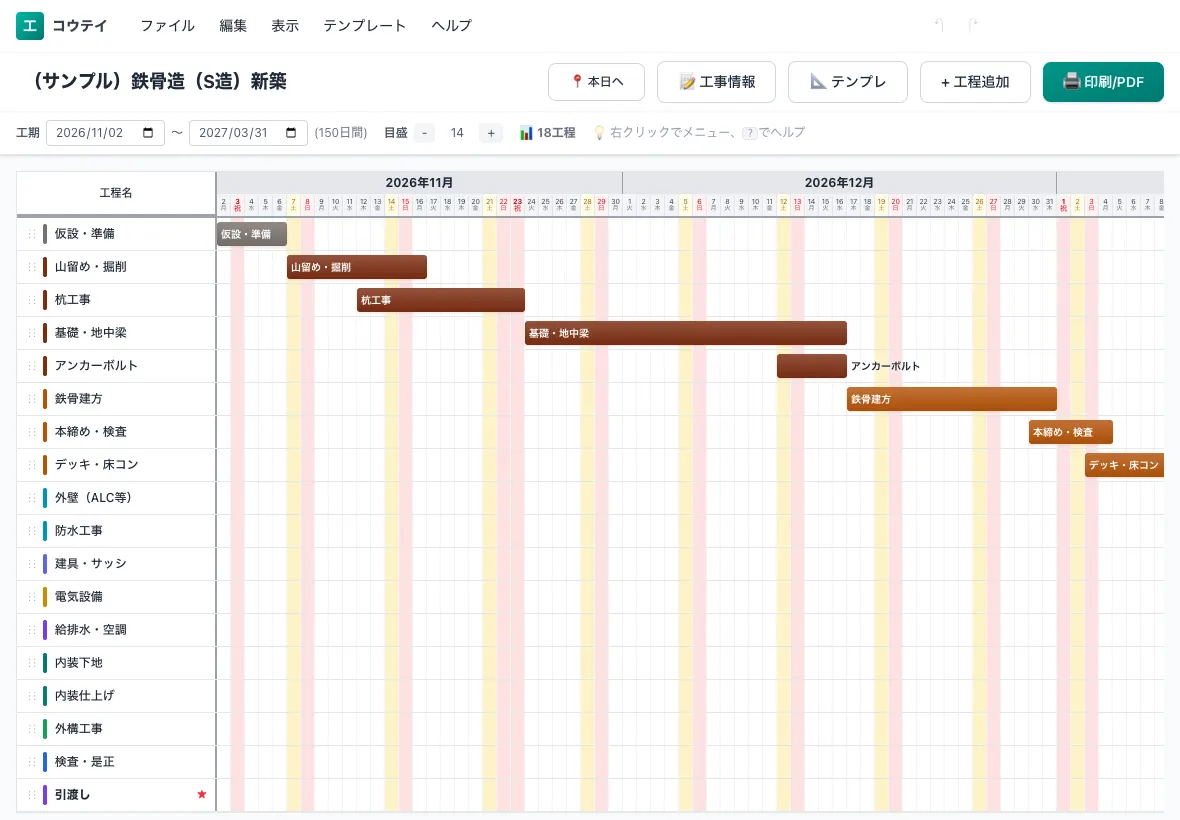

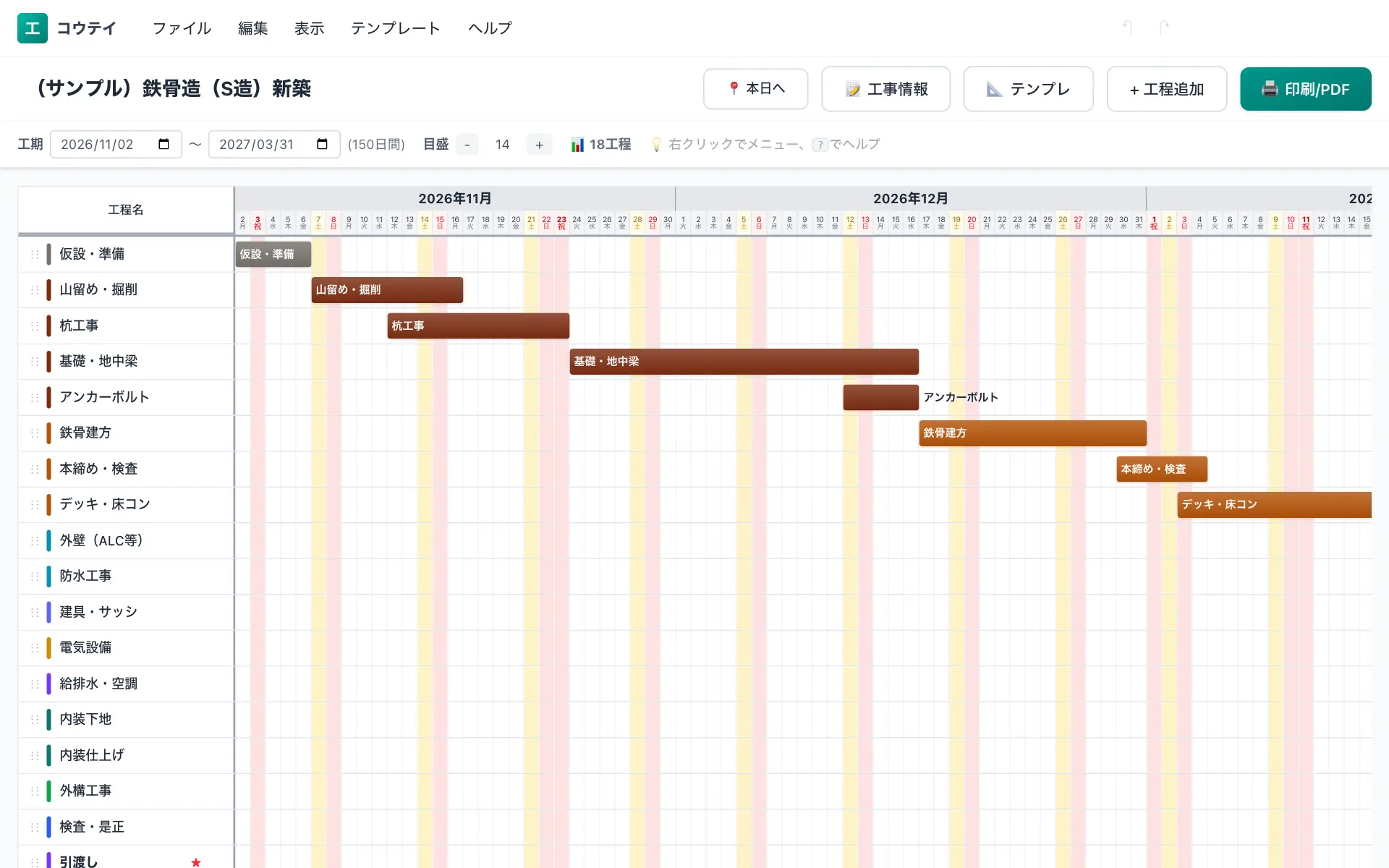

コウテイの工程表編集画面(パソコン)。鉄骨造(S造)新築の標準工程を横棒のバーチャートで表示している

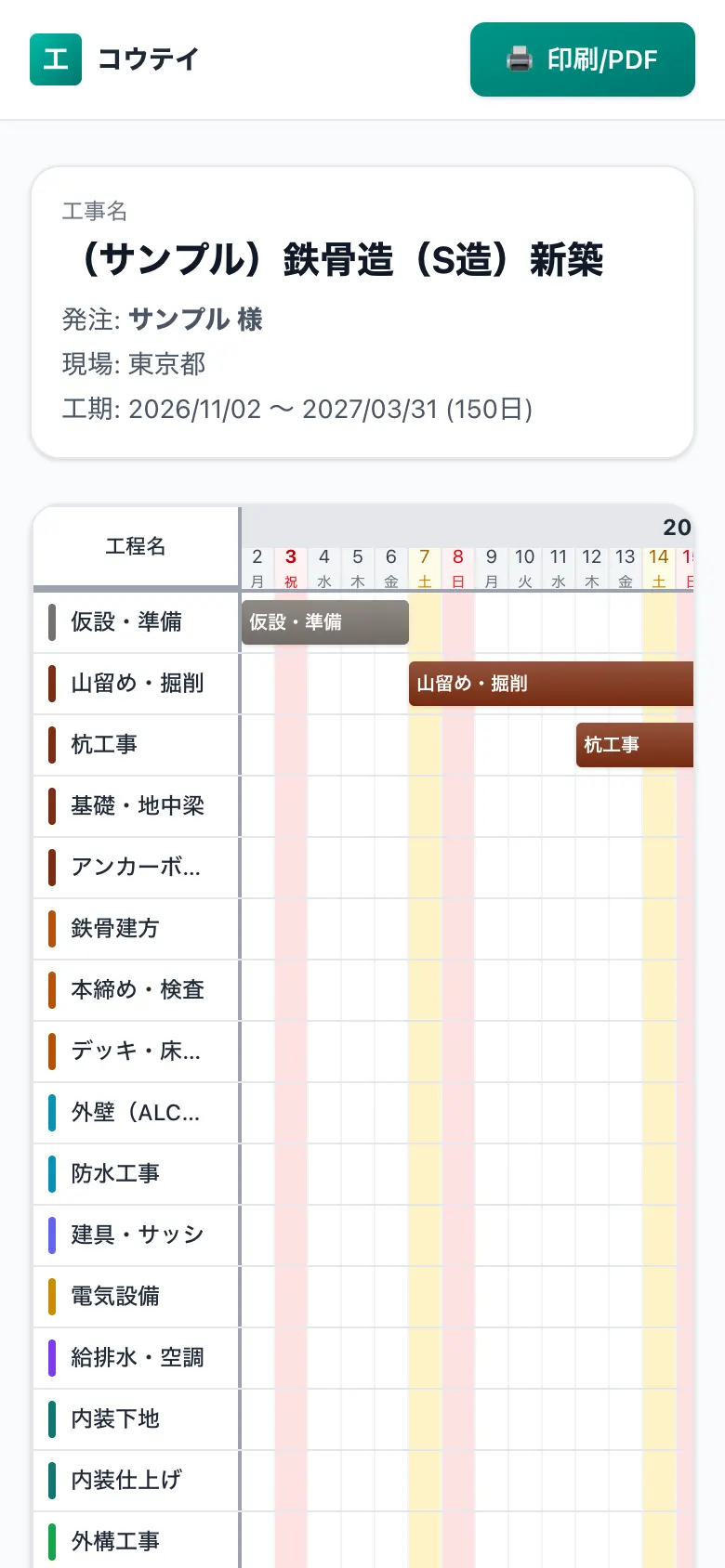

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
