防水工事(屋上・ベランダ)に向く時期は?全国881市区町村の着工月別の工期
防水工事(屋上・ベランダ)は、雨や風で止まる工程が多い工事です。気象庁の平年値がある全国881市区町村について、晴天なら8日の標準工程が平年並みの天候で何日かかるかを、着工月ごとに計算しました。最も早く終わる着工月は地域によって違い、全国では1月になる市区町村が最も多く(37%)、平均工期が最も短いのは山梨県甲府市(11.2日)、最も長いのは北海道幌加内町(66.5日)でした。
「最も早く終わる着工月」の分布(全国881市区町村)
市区町村ごとに、平年並みの天候で防水工事が最も早く終わる着工月を数えました。
都道府県別(県庁所在地)の防水工事の工期
晴天なら8日の標準工程を、各都道府県の県庁所在地(東京都は千代田区)の平年並みの天候に当てはめた結果です。
| 都道府県 | 早く終わる着工月 | 延びる着工月 | 12か月平均 |
|---|---|---|---|
| 北海道(札幌市) | 6月(約11日) | 12月(約136日・冬季の待ち含む) | 38日 |
| 青森県(青森市) | 5月(約12日) | 12月(約135日・冬季の待ち含む) | 39日 |
| 岩手県(盛岡市) | 6月(約12日) | 12月(約101日・冬季の待ち含む) | 28日 |
| 宮城県(仙台市) | 11月(約10日) | 7月(約15日) | 12日 |
| 秋田県(秋田市) | 5月(約13日) | 12月(約92日・冬季の待ち含む) | 29日 |
| 山形県(山形市) | 4月(約12日) | 1月(約75日・冬季の待ち含む) | 21日 |
| 福島県(福島市) | 3月(約11日) | 1月(約14日) | 12日 |
| 茨城県(水戸市) | 1月(約10日) | 4月(約13日) | 12日 |
| 栃木県(宇都宮市) | 1月(約10日) | 6月(約15日) | 12日 |
| 群馬県(前橋市) | 12月(約9日) | 7月(約16日) | 12日 |
| 埼玉県(さいたま市) | 1月(約10日) | 6月(約14日) | 12日 |
| 千葉県(千葉市) | 1月(約10日) | 6月(約13日) | 12日 |
| 東京都(千代田区) | 1月(約10日) | 6月(約14日) | 12日 |
| 神奈川県(横浜市) | 1月(約10日) | 6月(約14日) | 12日 |
| 新潟県(新潟市) | 5月(約12日) | 1月(約32日) | 18日 |
| 富山県(富山市) | 8月(約12日) | 1月(約45日) | 20日 |
| 石川県(金沢市) | 8月(約12日) | 1月(約38日) | 19日 |
| 福井県(福井市) | 8月(約12日) | 1月(約44日) | 19日 |
| 山梨県(甲府市) | 1月(約10日) | 6月(約13日) | 11日 |
| 長野県(長野市) | 5月(約11日) | 1月(約42日・冬季の待ち含む) | 15日 |
| 岐阜県(岐阜市) | 1月(約11日) | 7月(約14日) | 12日 |
| 静岡県(静岡市) | 1月(約10日) | 6月(約14日) | 12日 |
| 愛知県(名古屋市) | 1月(約10日) | 6月(約14日) | 12日 |
| 三重県(津市) | 1月(約10日) | 6月(約14日) | 12日 |
| 滋賀県(大津市) | 1月(約11日) | 6月(約14日) | 12日 |
| 京都府(京都市) | 1月(約11日) | 6月(約13日) | 12日 |
| 大阪府(大阪市) | 1月(約10日) | 6月(約13日) | 11日 |
| 兵庫県(神戸市) | 1月(約10日) | 6月(約13日) | 11日 |
| 奈良県(奈良市) | 1月(約10日) | 6月(約14日) | 12日 |
| 和歌山県(和歌山市) | 1月(約10日) | 6月(約13日) | 12日 |
| 鳥取県(鳥取市) | 5月(約12日) | 1月(約28日) | 16日 |
| 島根県(松江市) | 4月(約12日) | 1月(約21日) | 15日 |
| 岡山県(岡山市) | 1月(約10日) | 6月(約13日) | 11日 |
| 広島県(広島市) | 1月(約10日) | 6月(約13日) | 11日 |
| 山口県(山口市) | 10月(約10日) | 6月(約14日) | 12日 |
| 徳島県(徳島市) | 1月(約10日) | 6月(約14日) | 12日 |
| 香川県(高松市) | 1月(約10日) | 6月(約13日) | 11日 |
| 愛媛県(松山市) | 1月(約11日) | 6月(約14日) | 12日 |
| 高知県(高知市) | 1月(約10日) | 6月(約15日) | 12日 |
| 福岡県(福岡市) | 10月(約11日) | 6月(約14日) | 12日 |
| 佐賀県(佐賀市) | 10月(約10日) | 6月(約14日) | 12日 |
| 長崎県(長崎市) | 10月(約10日) | 6月(約15日) | 12日 |
| 熊本県(熊本市) | 1月(約11日) | 6月(約16日) | 12日 |
| 大分県(大分市) | 1月(約10日) | 6月(約15日) | 12日 |
| 宮崎県(宮崎市) | 1月(約10日) | 6月(約18日) | 12日 |
| 鹿児島県(鹿児島市) | 10月(約11日) | 6月(約17日) | 13日 |
| 沖縄県(那覇市) | 1月(約12日) | 8月(約14日) | 13日 |
防水工事が早く終わる市区町村
12か月の着工月の平均工期が短い順
防水工事と天候の関係
ウレタン防水やシート防水は、下地が乾いていないと膨れやはがれの原因になります。雨の翌日は、表面が乾いて見えても含水を確かめてから施工します。
ウレタン塗膜防水は気温が低いと硬化が遅れ、5℃を下回る日は施工を避けるのが一般的です。逆に真夏は可使時間が短くなります。
防水層の施工中に雨が降ると、未硬化の塗膜は雨にたたかれて仕上がりが損なわれます。施工日は降水確率の低い日を選び、予備日を工程表に入れておきます。
| 工程 | 晴天なら | 止まる条件(この試算での前提) |
|---|---|---|
| 高圧洗浄 | 1日 | 1mm以上の雨・積雪 |
| 下地補修 | 2日 | 1mm以上の雨・積雪 |
| プライマー | 1日 | 1mm以上の雨・積雪・低温 |
| 防水層施工 | 3日 | 1mm以上の雨・積雪・低温 |
| トップコート | 1日 | 1mm以上の雨・積雪・低温 |

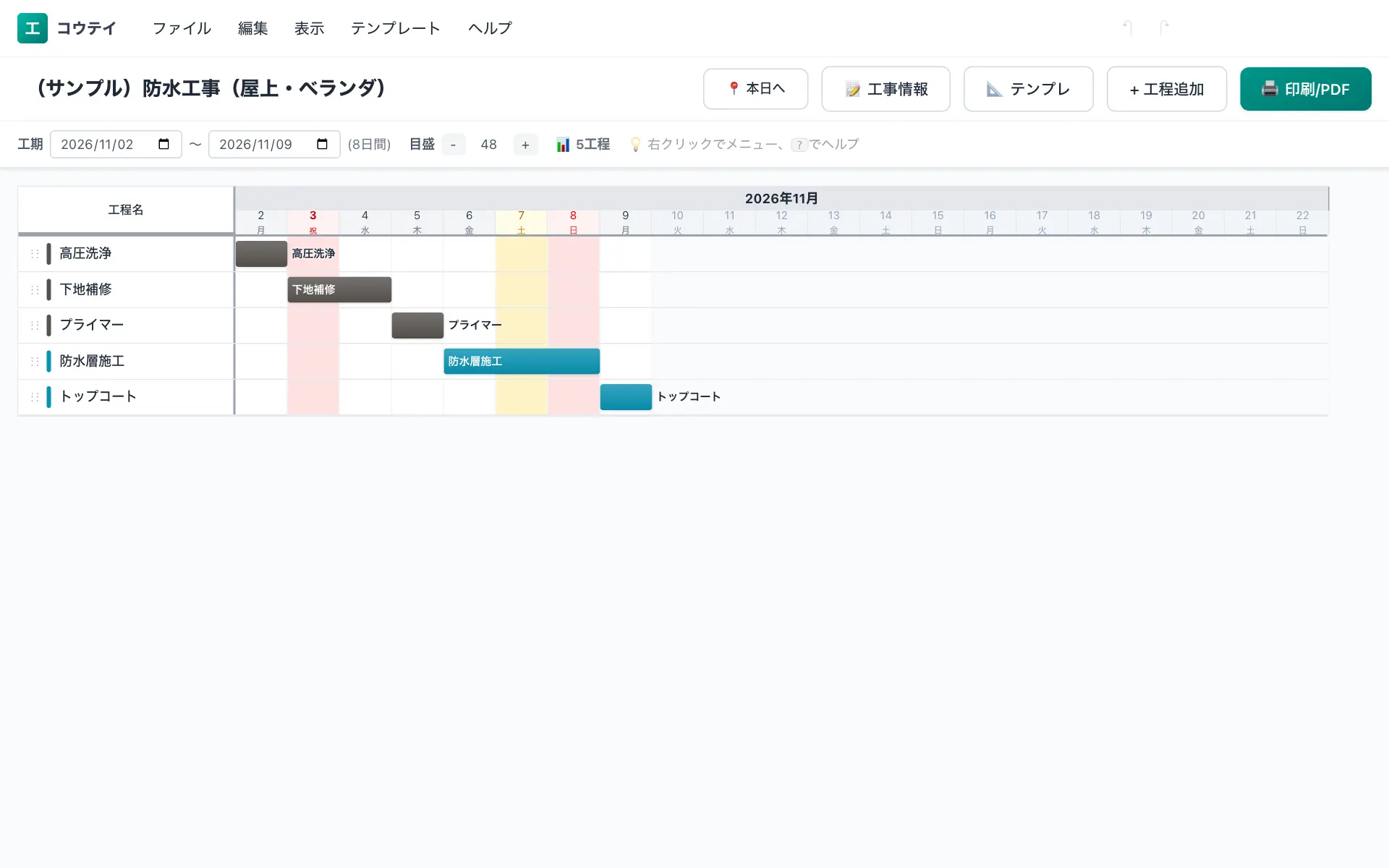

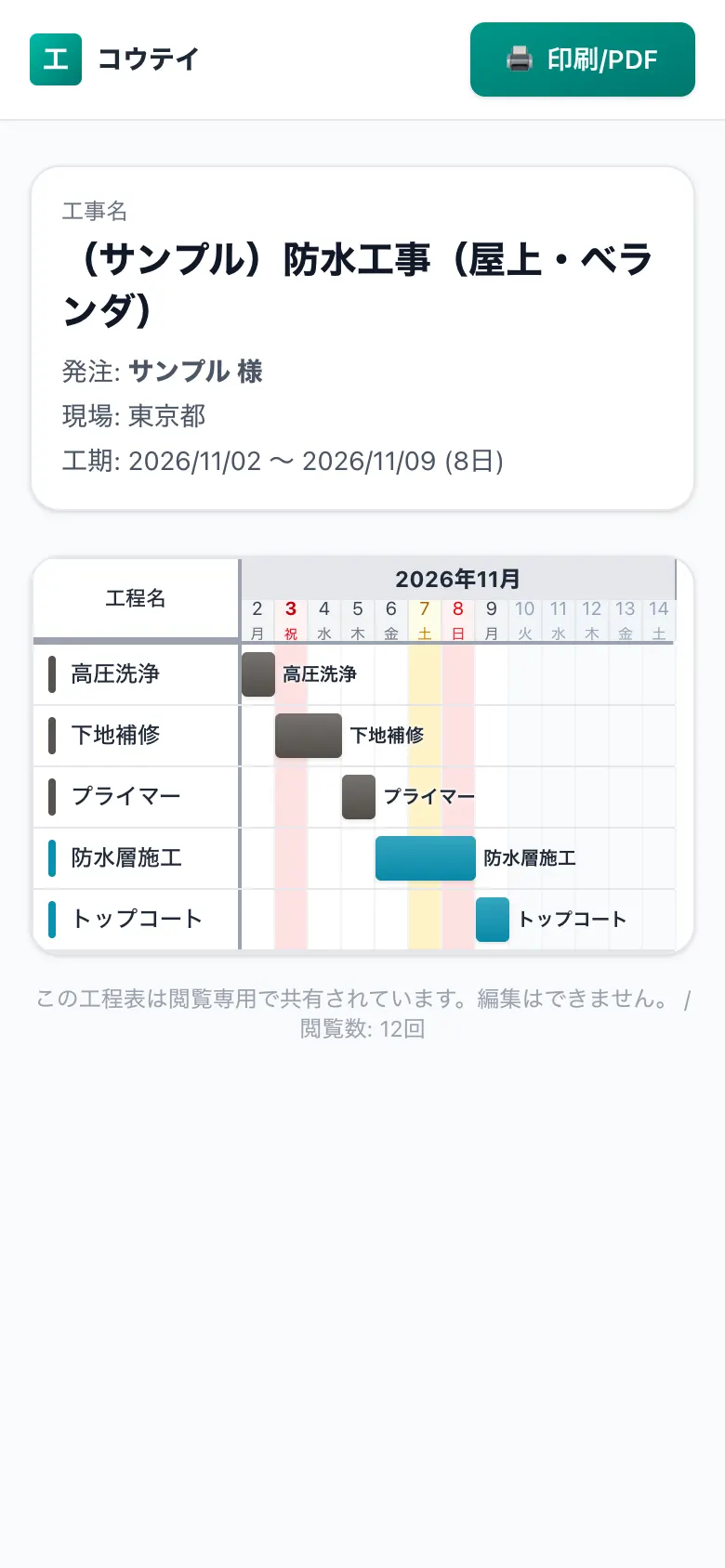

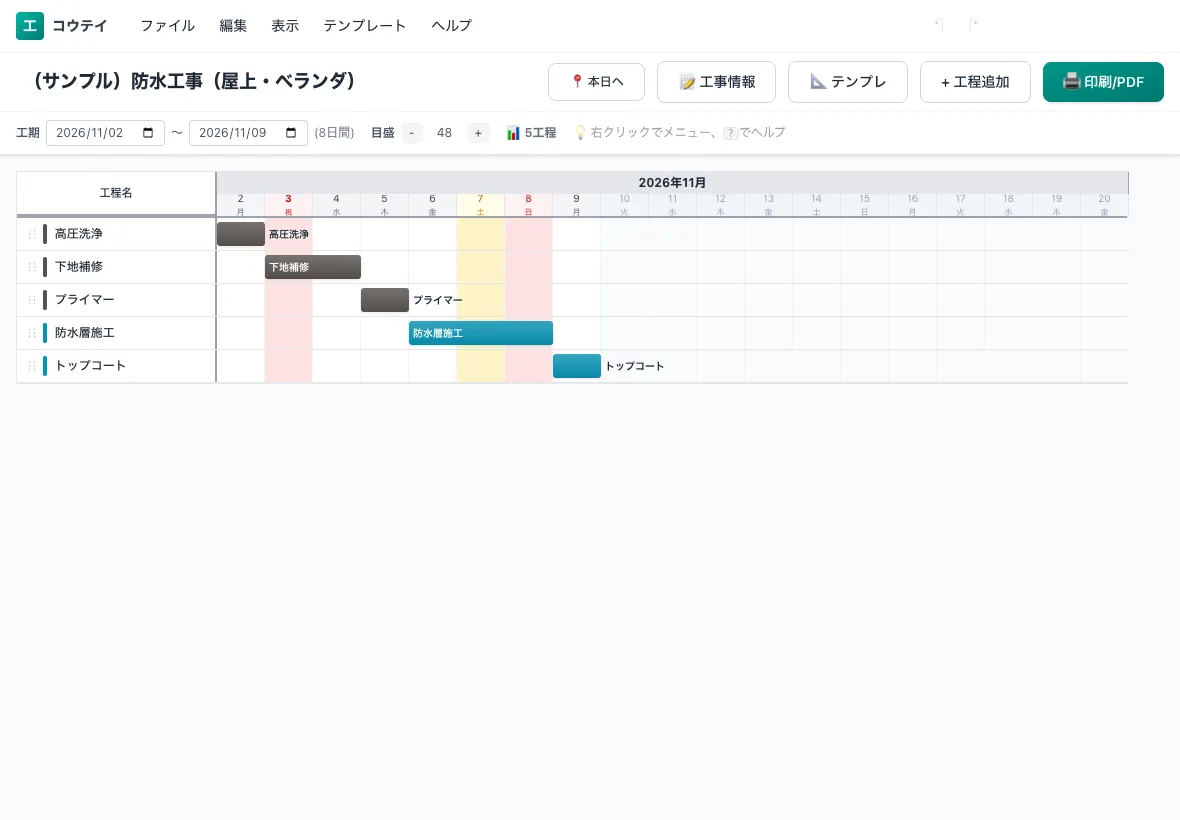

防水工事の工程表テンプレート
この試算に使った防水工事(屋上・ベランダ)の標準工程(8日)は、Excelのテンプレートとして無料でダウンロードできます(登録不要)。地域の天候に合わせて予備日を足して使ってください。
計算方法と出典
- 天候の値は、気象庁ホームページ「平年値(統計期間1991〜2020年)」のアメダス月別平年値・梅雨入りと梅雨明けの平年値・台風の平年値(気象庁 平年値のダウンロード)を、コウテイが市区町村ごとに整理・加工したものです。平年値は30年間の平均で、その年の天候を予報するものではありません。
- 「1mm以上の雨の日」は日降水量が1mm以上の日で、雪の日も含みます。「強風の日」は日最大風速(10分間平均風速の1日の最大)が10m/s以上の日です。
- 「作業が止まる日」は、工程ごとに止まる条件(例: 塗装は1mm以上の雨、建方は雨と強風、解体は30mm以上の大雨と強風)を決め、その日数を月の日数で割った割合を1日ごとに当てはめて計算しています。雨・風・雪が別々の日に起きると仮定しているため、実際より少し長めに出ることがあります。
- 積雪10cm以上の日が月の半分を超える月は外の工事を止める(冬季休工)、日中の最高気温の平均が5℃未満の月は塗装・防水をしない、という前提です。雪囲いや仮設の上屋、採暖をして冬も施工する場合はこの限りではありません。
- 工程と日数は、コウテイの「防水工事(屋上・ベランダ)」標準テンプレート(晴天なら何日かの目安)を使っています。現場の規模・人数・仕様で実際の工期は変わります。
データ更新日: 2026-10-28(平年値の統計期間: 1991〜2020年)
