工事と天候(気象庁の平年値 1991〜2020年)

工事と天候|全国881市区町村の「工事が止まる日」と、着工月別の工期

工程表の工期は、晴天が続く前提で組むと必ず遅れます。雨・強風・積雪で外の作業が止まる日は、地域と季節で大きく違うからです。 このページでは、気象庁がアメダスで観測している全国881市区町村の平年値(1991〜2020年の平均)を使い、 外壁塗装・屋根・防水・新築・解体など天候に左右される12種類の工事について、「何月に始めると何日かかるか」を計算しました。

たとえば雨の日(1mm以上)は、最も多い山形県小国町で年213日、最も少ない岡山県岡山市では年88日です。 同じ工事でも、場所と着工月によって工期は数日から数か月変わります。都道府県から市区町村を選ぶか、工事の種類から全国の比較を見てください。

工事の種類から探す

都道府県から探す

数字は、その都道府県で気象庁のアメダス観測所がある市区町村の数です(政令市は市単位)。

全国ランキング(平年値)

雨の日(1mm以上)が多い市区町村

外の工事が止まりやすい

  1. 山形県小国町年213日
  2. 山形県大蔵村年213日
  3. 新潟県新発田市年213日
  4. 新潟県関川村年211日
  5. 山形県真室川町年210日
  6. 新潟県加茂市年208日
  7. 山形県西川町年206日
  8. 新潟県魚沼市年205日
  9. 福島県只見町年204日
  10. 新潟県阿賀町年203日

雨の日(1mm以上)が少ない市区町村

外の工事が止まりにくい

  1. 岡山県岡山市年88日
  2. 北海道帯広市年89日
  3. 山梨県甲府市年89日
  4. 広島県福山市年90日
  5. 広島県呉市年90日
  6. 岡山県笠岡市年91日
  7. 北海道釧路市年91日
  8. 長野県松本市年91日
  9. 岡山県倉敷市年92日
  10. 岡山県玉野市年92日

強風の日(日最大風速10m/s以上)が多い市区町村

足場・屋根・クレーン作業が止まりやすい

  1. 北海道えりも町年269日
  2. 高知県室戸市年234日
  3. 北海道奥尻町年193日
  4. 東京都三宅村年183日
  5. 東京都神津島村年172日
  6. 愛知県常滑市年170日
  7. 沖縄県与那国町年169日
  8. 千葉県銚子市年168日
  9. 北海道江差町年145日
  10. 新潟県佐渡市年138日

積雪10cm以上の日が多い市区町村

冬の外の工事が難しい

  1. 北海道幌加内町年160日
  2. 北海道音威子府村年157日
  3. 山形県大蔵村年151日
  4. 北海道美深町年147日
  5. 北海道倶知安町年145日
  6. 北海道喜茂別町年145日
  7. 北海道中頓別町年142日
  8. 山形県西川町年142日
  9. 北海道名寄市年142日
  10. 北海道下川町年141日

猛暑日(35℃以上)が多い市区町村

夏の屋根・外壁作業に注意

  1. 岐阜県多治見市年25日
  2. 大分県日田市年22日
  3. 群馬県館林市年20.9日
  4. 京都府京都市年19.4日
  5. 群馬県伊勢崎市年18.6日
  6. 埼玉県熊谷市年18日
  7. 大阪府枚方市年18日
  8. 大阪府堺市年17.7日
  9. 岐阜県美濃市年16.9日
  10. 山梨県甲府市年16.8日

天候を工程表にどう入れるか

工程表の作業日数は「晴れていれば何日でできるか」で積み上げるのが普通です。そのうえで、雨で止まる工程(塗装・防水・屋根・建方・コンクリート打設など)には、その地域・その季節に止まる日の割合だけ予備日を足すと、実際に近い工期になります。

このサイトの試算は、各工程に「止まる条件」(例: 塗装は1mm以上の雨、建方は雨と強風、解体は大雨と強風)を決め、平年値の日数から1日あたりの止まる確率を出して、工程表の日ごとに積み上げています。予備日を何日入れればよいかの目安として使ってください。

梅雨入り・梅雨明けの平年日と、地方ごとの台風の接近数も合わせて表示しています。その年の天候は平年と違うため、着工前には気象庁の1か月予報・週間予報も確認してください。

よくある質問

Q. 工程表に雨の予備日はどれくらい入れればいいですか?

雨で止まる工程の日数に、その地域・季節の「止まる日の割合」を掛けた分が目安です。たとえば1mm以上の雨の日が月10日ある月に塗装を10日行うなら、約4日の予備日が必要になります。市区町村と工事を選ぶと、着工月ごとの具体的な日数を確認できます。

Q. このデータはその年の天気予報ですか?

いいえ。気象庁が公表している1991〜2020年の30年間の平均値(平年値)です。平年より雨の多い年・少ない年があるため、工程を決める目安として使い、着工前には1か月予報や週間予報も確認してください。

Q. 自分の市区町村が載っていません。

気象庁のアメダス観測所がある市区町村だけを掲載しています(全国約881)。観測所のない市区町村は、近くの市区町村のページを参考にしてください。各ページの下に、近くの市区町村へのリンクがあります。

計算方法と出典

  • 天候の値は、気象庁ホームページ「平年値(統計期間1991〜2020年)」のアメダス月別平年値・梅雨入りと梅雨明けの平年値・台風の平年値(気象庁 平年値のダウンロード)を、コウテイが市区町村ごとに整理・加工したものです。平年値は30年間の平均で、その年の天候を予報するものではありません。
  • 「1mm以上の雨の日」は日降水量が1mm以上の日で、雪の日も含みます。「強風の日」は日最大風速(10分間平均風速の1日の最大)が10m/s以上の日です。
  • 「作業が止まる日」は、工程ごとに止まる条件(例: 塗装は1mm以上の雨、建方は雨と強風、解体は30mm以上の大雨と強風)を決め、その日数を月の日数で割った割合を1日ごとに当てはめて計算しています。雨・風・雪が別々の日に起きると仮定しているため、実際より少し長めに出ることがあります。
  • 積雪10cm以上の日が月の半分を超える月は外の工事を止める(冬季休工)、日中の最高気温の平均が5℃未満の月は塗装・防水をしない、という前提です。雪囲いや仮設の上屋、採暖をして冬も施工する場合はこの限りではありません。
  • 工程と日数は、コウテイの標準テンプレート(晴天なら何日かの目安)を使っています。現場の規模・人数・仕様で実際の工期は変わります。

データ更新日: 2026-10-28(平年値の統計期間: 1991〜2020年)

ブラウザで使える工程表アプリ「コウテイ」

工程表づくりは、ブラウザで30秒から。

テンプレートを選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app

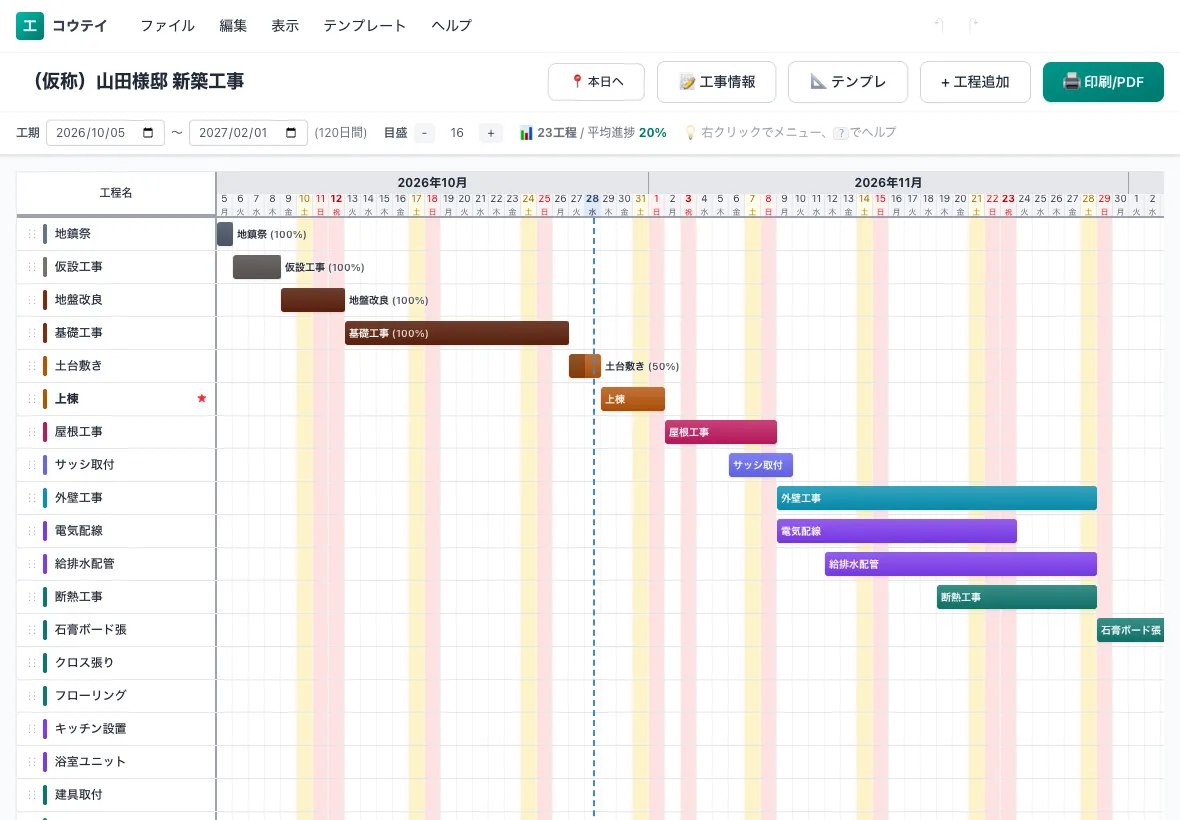

コウテイの工程表編集画面(パソコン)。工程を横棒のバーチャートで表示している

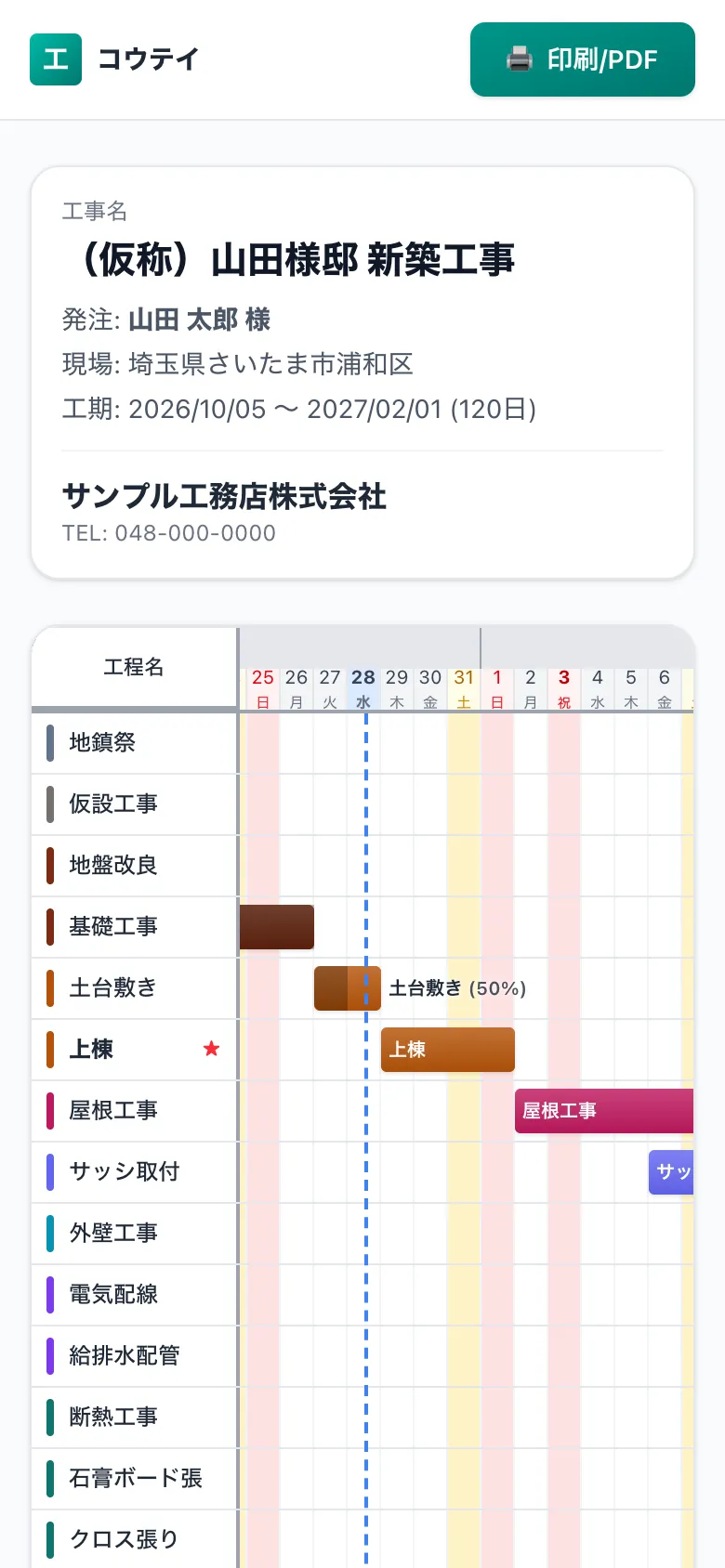

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
