外壁塗装に向く時期は?全国881市区町村の着工月別の工期
外壁塗装は、雨や風で止まる工程が多い工事です。気象庁の平年値がある全国881市区町村について、晴天なら14日の標準工程が平年並みの天候で何日かかるかを、着工月ごとに計算しました。最も早く終わる着工月は地域によって違い、全国では1月になる市区町村が最も多く(35%)、平均工期が最も短いのは岡山県倉敷市(17.3日)、最も長いのは山形県大蔵村(73.3日)でした。
「最も早く終わる着工月」の分布(全国881市区町村)
市区町村ごとに、平年並みの天候で外壁塗装が最も早く終わる着工月を数えました。
都道府県別(県庁所在地)の外壁塗装の工期
晴天なら14日の標準工程を、各都道府県の県庁所在地(東京都は千代田区)の平年並みの天候に当てはめた結果です。
| 都道府県 | 早く終わる着工月 | 延びる着工月 | 12か月平均 |
|---|---|---|---|
| 北海道(札幌市) | 6月(約17日) | 12月(約143日・冬季の待ち含む) | 45日 |
| 青森県(青森市) | 6月(約18日) | 12月(約142日・冬季の待ち含む) | 45日 |
| 岩手県(盛岡市) | 6月(約18日) | 12月(約106日・冬季の待ち含む) | 34日 |
| 宮城県(仙台市) | 11月(約17日) | 7月(約21日) | 18日 |
| 秋田県(秋田市) | 5月(約19日) | 12月(約98日・冬季の待ち含む) | 36日 |
| 山形県(山形市) | 4月(約18日) | 1月(約82日・冬季の待ち含む) | 28日 |
| 福島県(福島市) | 4月(約17日) | 1月(約21日) | 19日 |
| 茨城県(水戸市) | 1月(約16日) | 6月(約20日) | 18日 |
| 栃木県(宇都宮市) | 1月(約16日) | 6月(約21日) | 19日 |
| 群馬県(前橋市) | 1月(約16日) | 7月(約22日) | 18日 |
| 埼玉県(さいたま市) | 1月(約16日) | 6月(約20日) | 18日 |
| 千葉県(千葉市) | 1月(約17日) | 3月(約19日) | 18日 |
| 東京都(千代田区) | 1月(約16日) | 6月(約20日) | 18日 |
| 神奈川県(横浜市) | 12月(約16日) | 6月(約20日) | 18日 |
| 新潟県(新潟市) | 6月(約18日) | 1月(約39日) | 24日 |
| 富山県(富山市) | 5月(約19日) | 1月(約52日) | 27日 |
| 石川県(金沢市) | 8月(約18日) | 1月(約46日) | 26日 |
| 福井県(福井市) | 8月(約18日) | 1月(約50日) | 26日 |
| 山梨県(甲府市) | 11月(約16日) | 6月(約19日) | 18日 |
| 長野県(長野市) | 10月(約17日) | 1月(約48日・冬季の待ち含む) | 21日 |
| 岐阜県(岐阜市) | 11月(約17日) | 6月(約20日) | 19日 |
| 静岡県(静岡市) | 1月(約16日) | 6月(約20日) | 18日 |
| 愛知県(名古屋市) | 1月(約16日) | 6月(約20日) | 18日 |
| 三重県(津市) | 1月(約17日) | 6月(約20日) | 18日 |
| 滋賀県(大津市) | 1月(約17日) | 6月(約20日) | 18日 |
| 京都府(京都市) | 1月(約17日) | 6月(約20日) | 18日 |
| 大阪府(大阪市) | 1月(約16日) | 6月(約20日) | 18日 |
| 兵庫県(神戸市) | 1月(約16日) | 6月(約19日) | 18日 |
| 奈良県(奈良市) | 1月(約17日) | 6月(約20日) | 18日 |
| 和歌山県(和歌山市) | 1月(約17日) | 6月(約20日) | 18日 |
| 鳥取県(鳥取市) | 8月(約18日) | 1月(約35日) | 23日 |
| 島根県(松江市) | 8月(約18日) | 1月(約28日) | 21日 |
| 岡山県(岡山市) | 1月(約16日) | 6月(約19日) | 17日 |
| 広島県(広島市) | 1月(約16日) | 6月(約19日) | 18日 |
| 山口県(山口市) | 10月(約17日) | 6月(約20日) | 18日 |
| 徳島県(徳島市) | 1月(約16日) | 6月(約20日) | 18日 |
| 香川県(高松市) | 1月(約17日) | 6月(約19日) | 18日 |
| 愛媛県(松山市) | 1月(約17日) | 6月(約20日) | 18日 |
| 高知県(高知市) | 1月(約16日) | 6月(約22日) | 18日 |
| 福岡県(福岡市) | 10月(約17日) | 6月(約20日) | 18日 |
| 佐賀県(佐賀市) | 1月(約17日) | 6月(約21日) | 18日 |
| 長崎県(長崎市) | 10月(約16日) | 6月(約21日) | 18日 |
| 熊本県(熊本市) | 1月(約17日) | 6月(約22日) | 18日 |
| 大分県(大分市) | 1月(約16日) | 6月(約21日) | 18日 |
| 宮崎県(宮崎市) | 12月(約16日) | 6月(約25日) | 19日 |
| 鹿児島県(鹿児島市) | 10月(約17日) | 6月(約24日) | 19日 |
| 沖縄県(那覇市) | 11月(約18日) | 6月(約21日) | 20日 |
外壁塗装が早く終わる市区町村
12か月の着工月の平均工期が短い順
外壁塗装と天候の関係
塗装場所の気温が5℃以下、湿度が85%以上のときや、雨・雪・強風のときは、原則として塗装を行いません(公共建築工事標準仕様書)。雨が上がっても、壁が乾くまで次の塗装には進めません。
下塗り・中塗り・上塗りの間には、塗料ごとに決められた乾燥時間(工程間隔)が必要です。雨の日が続くと塗装工程だけが止まり、足場の設置期間がそのまま延びます。
冬は朝の霜や結露が乾くまで塗り始められず、日没も早いため、1日に塗れる時間が短くなります。
| 工程 | 晴天なら | 止まる条件(この試算での前提) |
|---|---|---|
| 足場設置 | 1日 | 強風・30mm以上の大雨・積雪 |
| 高圧洗浄 | 1日 | 1mm以上の雨・積雪 |
| 養生 | 1日 | 1mm以上の雨・積雪 |
| 下地補修 | 1日 | 1mm以上の雨・積雪 |
| 下塗り | 1日 | 1mm以上の雨・積雪・低温 |
| 中塗り | 1日 | 1mm以上の雨・積雪・低温 |
| 上塗り | 1日 | 1mm以上の雨・積雪・低温 |
| 付帯部塗装 | 2日 | 1mm以上の雨・積雪・低温 |
| 点検・補修 | 1日 | 天候の影響はほぼなし |
| 養生撤去 | 1日 | 天候の影響はほぼなし |
| 足場解体 | 1日 | 強風・30mm以上の大雨・積雪 |

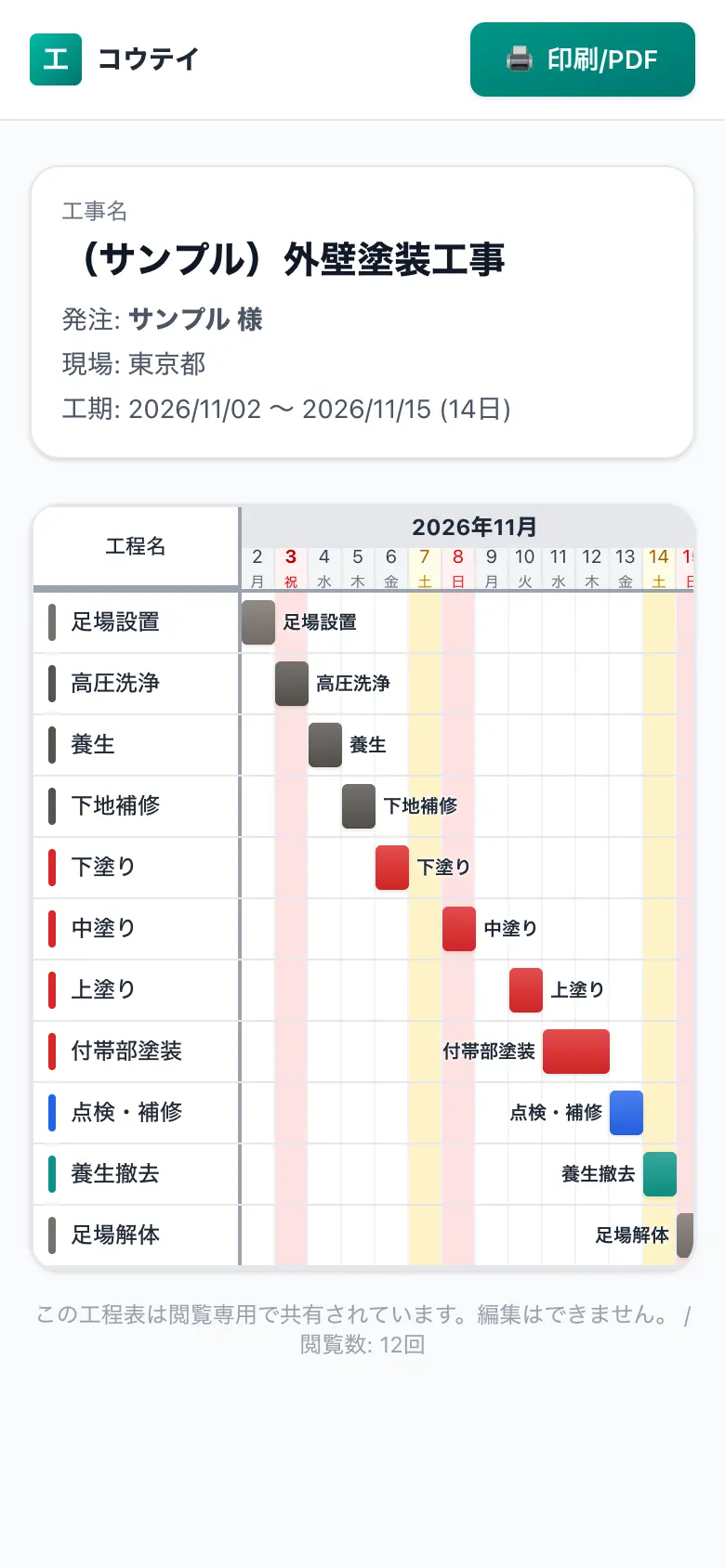

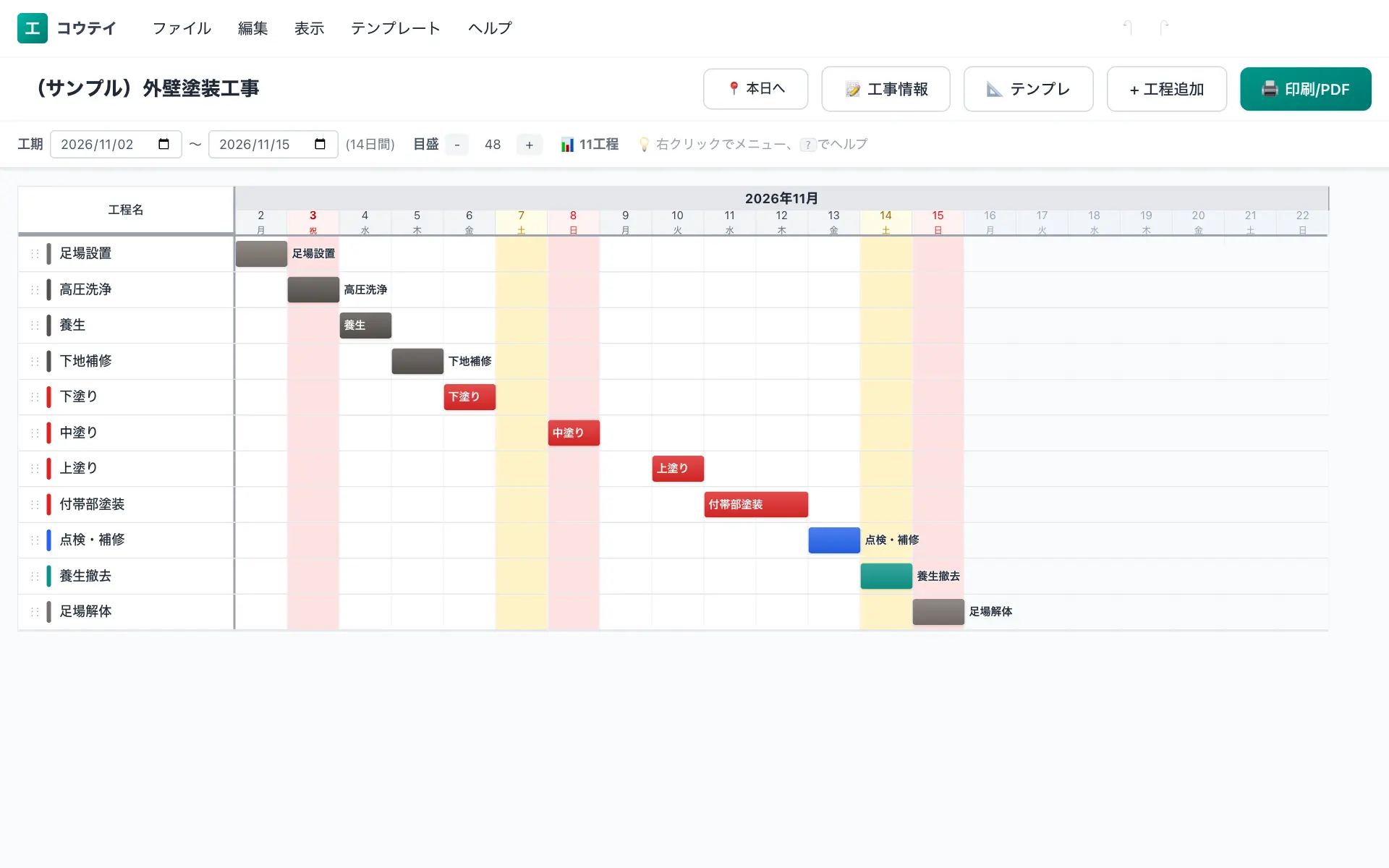

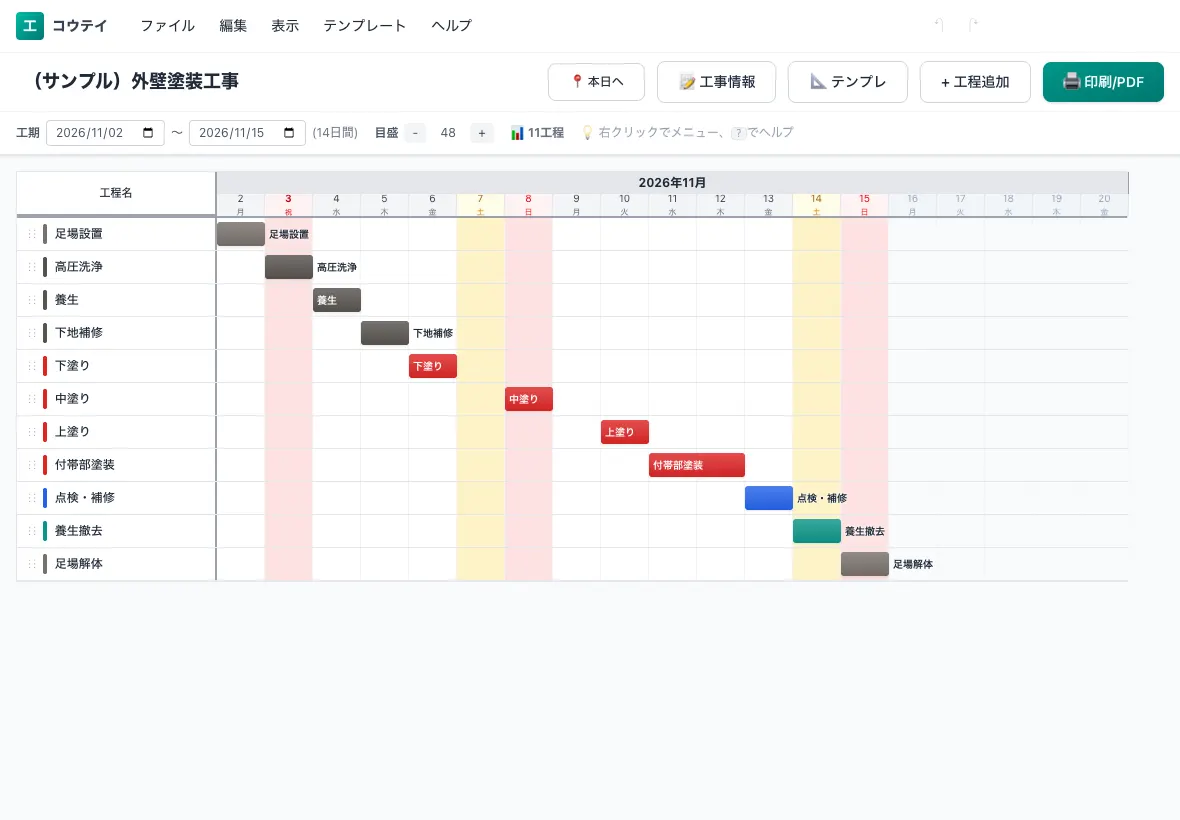

外壁塗装の工程表テンプレート
この試算に使った外壁塗装工事の標準工程(14日)は、Excelのテンプレートとして無料でダウンロードできます(登録不要)。地域の天候に合わせて予備日を足して使ってください。
計算方法と出典
- 天候の値は、気象庁ホームページ「平年値(統計期間1991〜2020年)」のアメダス月別平年値・梅雨入りと梅雨明けの平年値・台風の平年値(気象庁 平年値のダウンロード)を、コウテイが市区町村ごとに整理・加工したものです。平年値は30年間の平均で、その年の天候を予報するものではありません。
- 「1mm以上の雨の日」は日降水量が1mm以上の日で、雪の日も含みます。「強風の日」は日最大風速(10分間平均風速の1日の最大)が10m/s以上の日です。
- 「作業が止まる日」は、工程ごとに止まる条件(例: 塗装は1mm以上の雨、建方は雨と強風、解体は30mm以上の大雨と強風)を決め、その日数を月の日数で割った割合を1日ごとに当てはめて計算しています。雨・風・雪が別々の日に起きると仮定しているため、実際より少し長めに出ることがあります。
- 積雪10cm以上の日が月の半分を超える月は外の工事を止める(冬季休工)、日中の最高気温の平均が5℃未満の月は塗装・防水をしない、という前提です。雪囲いや仮設の上屋、採暖をして冬も施工する場合はこの限りではありません。
- 工程と日数は、コウテイの「外壁塗装工事」標準テンプレート(晴天なら何日かの目安)を使っています。現場の規模・人数・仕様で実際の工期は変わります。
データ更新日: 2026-10-28(平年値の統計期間: 1991〜2020年)
