浴室リフォーム(ユニットバス交換)の工程表テンプレート(Excel・無料ダウンロード)
在来浴室またはユニットバスを新しいユニットバスに入れ替える工事を、5工程・6日で組んだテンプレートです。解体、配管・電気、土間・下地、ユニットバスの組立、入口まわりの内装までを日単位で並べています。
登録・メールアドレス不要/商用利用・改変可/A3横1ページの印刷設定済み/土日・祝日を自動で色分け(2026〜2028年)
テンプレートの中身(5工程の一覧とバーチャート)
Excelの「工程表」シートには、次の工程と日数が入っています。着工日を1日目とした開始日と日数からバーを描いているので、着工日を書き換えると全体が動き、日数を変えるとバーが伸び縮みします。日付が重なっている工程は並行して進めます。
この工程表の組み方
- 工程は一本の流れで、前の工程が終わってから次の工程に入る順に並べています(並行する工程はありません)。1つ遅れると後ろがすべてずれるので、遅れやすい工程の後ろに予備日を置いておきます。
- 天候で止まりやすい工程は、養生・解体(30mm以上の大雨・強風・積雪の日は休み)、土間・下地(1mm以上の雨・積雪の日は休み)です。雨の多い時期は、これらの工程の後ろに予備日を入れておきます。
自社の現場に合わせて直すときのポイント
- 1
タイル張りの在来浴室からの交換では、解体後に土台や柱の腐食が見つかることがあります。補修に備えて予備日を1日入れておきます。
- 2
土間コンクリートを打つ場合は、乾く時間を見込んで組立を翌日以降にします。
- 3
工事中は入浴できないため、施主に入浴できない期間を伝えておきます。
使い方(3ステップ)
「工程表」シートのC2「着工日」を書き換えると、日付の行と5工程すべてのバーが動きます。
工程名・担当・開始日・日数を自社の現場に合わせます。行をコピーして「コピーしたセルの挿入」をすれば、色付けの設定ごと工程を増やせます。
A3横1ページに収まる設定なので、そのまま印刷できます。下の余白は「備考・連絡事項」の欄として使えます。
Excelファイルの仕様
| ファイル | Excelブック(.xlsx)。シートは「工程表」と「使い方」の2枚 |
|---|---|
| 工程 | 5工程・標準工期6日。工程名・担当・開始日・日数・終了日・進捗の列 |
| 日付 | 着工日(C2)からの式で自動計算。各工程の開始日は「着工日+◯日」の式 |
| バー | 条件付き書式。開始日〜終了日の日に工種ごとの色が付く(1列=1日) |
| 色分け | 日曜・祝日=赤、土曜=黄、今日=青(2026〜2028年の祝日入り) |
| 印刷 | A3横・1ページに収まる設定。余白は「備考・連絡事項」欄(罫線つき) |
| 利用条件 | 無料・登録不要。商用利用・改変可(再配布するときは出典 koutei.resw.jp の明記をお願いします) |
更新が多い現場は、ブラウザ版が楽です

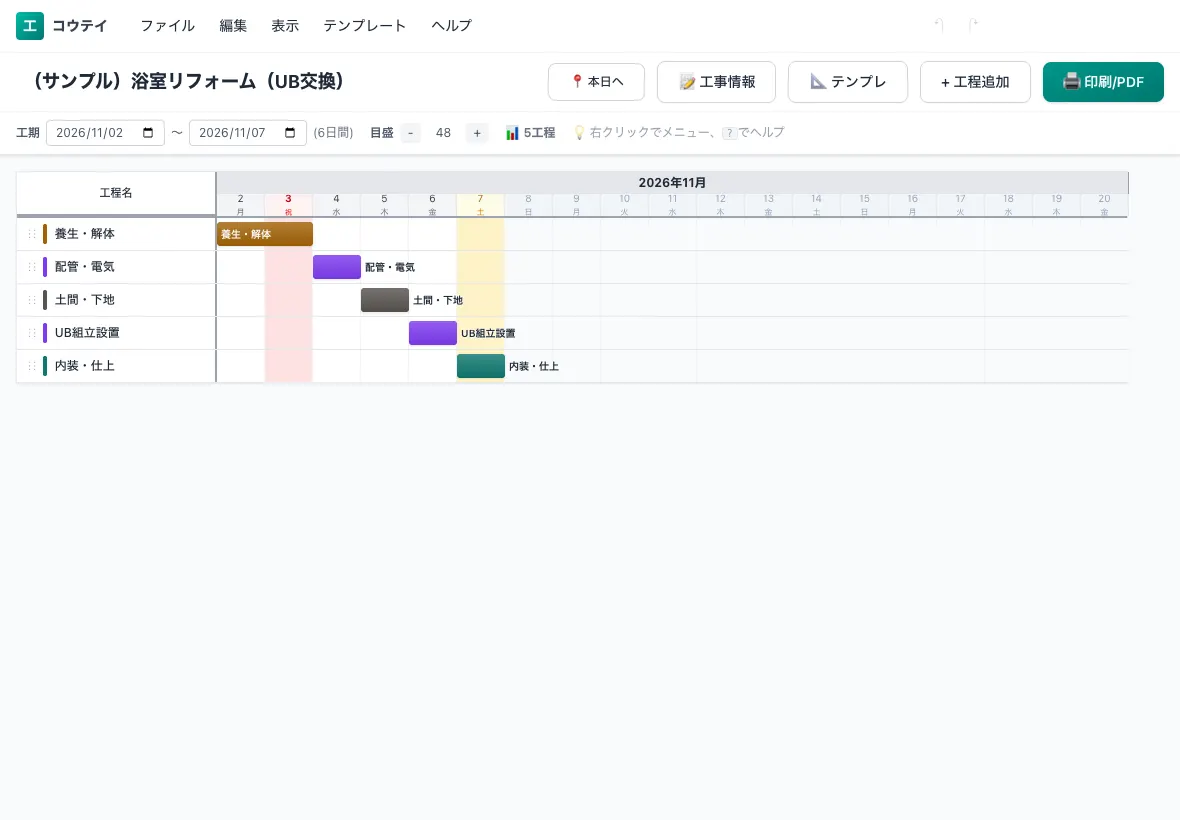

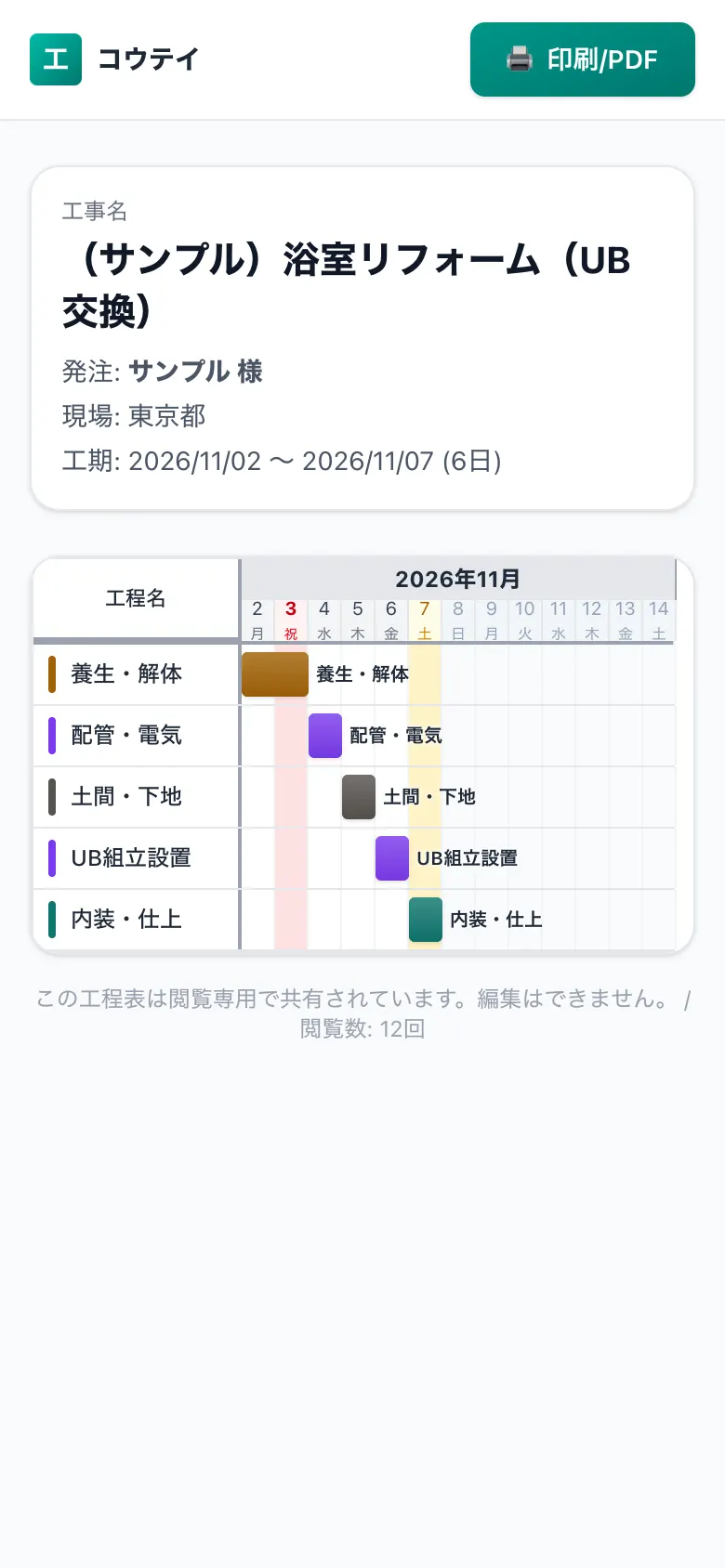

Excelは工程を1本足すたびに行の挿入や印刷範囲の直しが必要です。同じ5工程から、工程表アプリ「コウテイ」で作り始めることもできます。バーをドラッグして日程を直し、URL1本で施主や協力会社に共有でき、A3横の印刷も自動で整います。

この工事の工期・天候・書き方
よくある質問
Q. 浴室リフォーム(ユニットバス交換)の工程表テンプレートは無料ですか?
無料です。会員登録やメールアドレスの入力なしで、そのままダウンロードできます。商用利用・改変も自由です。再配布する場合だけ、出典(koutei.resw.jp)の明記をお願いしています。
Q. 何工程・何日分の工程表ですか?
5工程・標準工期6日(6日)です。Excel版は1列=1日の日単位の表です。各工程の開始日と日数は自由に変えられ、工程の追加や削除もできます。
Q. 着工日を変えると、日付やバーは自動で動きますか?
動きます。「工程表」シートのC2「着工日」を書き換えると、日付の行とすべての工程のバーが動きます。各工程の開始日は「着工日+◯日」の式になっているので、工程ごとに日付を直接入れることもできます。
Q. Googleスプレッドシートでも使えますか?
Googleドライブにアップロードすれば、Googleスプレッドシートで開いて編集できます。日付の式やバーの色付けは、スプレッドシートでも使える関数(AND・WEEKDAY・COUNTIFなど)で作っています。ただし印刷の設定(A3横・1ページ)は引き継がれないため、印刷するときに用紙サイズと「1ページに収める」を指定してください。
Q. 工程を増やすにはどうすればよいですか?
既存の工程の行をコピーし、右クリックの「コピーしたセルの挿入」で貼り付けると、バーの色付けの設定ごと行を増やせます。空の行に入力しただけではバーが表示されないので、この方法で増やしてください。
Q. Excelを使わずに工程表を作れますか?
ブラウザで動く工程表アプリ「コウテイ」なら、このテンプレートと同じ5工程から作り始め、バーをドラッグして日程を直し、URLで共有できます。無料プランは登録不要で、工程表1件まで保存できます。ただし「浴室リフォーム(UB交換)」のテンプレートで作るには有料プランが必要です(無料プランで選べるのは木造新築・内装リフォーム・原状回復の3種。Excel版はすべて無料です)。
