フルリノベーション(戸建て全面リフォーム)の工程表テンプレート(Excel・無料ダウンロード)
戸建て住宅の全面リフォーム(フルリノベーション)を、養生・仮設から美装・検査まで12工程・約7.5週間(52日)で組んだテンプレートです。内装と設備をいったん撤去し、大工による補強・間仕切りの下地づくりから仕上げまでを並べています。
登録・メールアドレス不要/商用利用・改変可/A3横1ページの印刷設定済み/土日・祝日を自動で色分け(2026〜2028年)

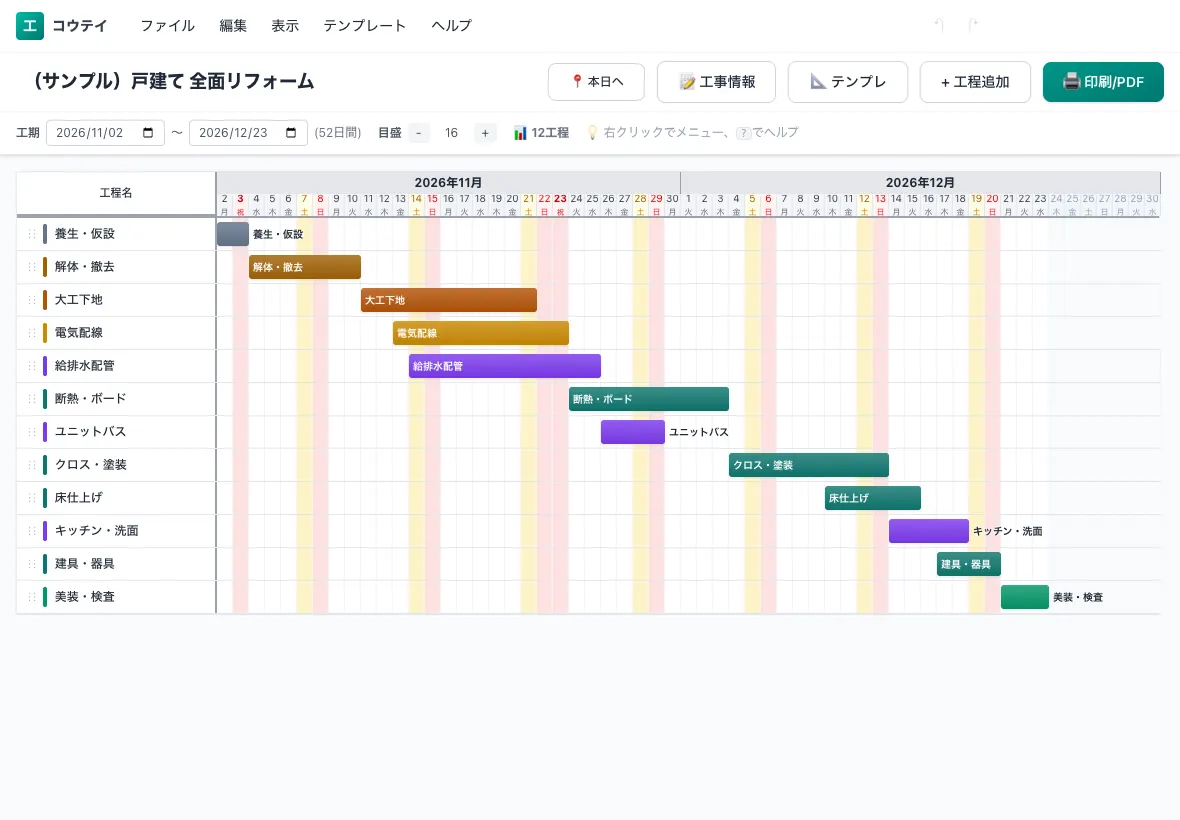

テンプレートの中身(12工程の一覧とバーチャート)
Excelの「工程表」シートには、次の工程と日数が入っています。着工日を1日目とした開始日と日数からバーを描いているので、着工日を書き換えると全体が動き、日数を変えるとバーが伸び縮みします。日付が重なっている工程は並行して進めます。
この工程表の組み方
- 日数が長いのは給排水配管(12日)、大工下地(11日)です。全体の工期はこれらの工程の段取りで決まります。
- 並行して進める工程として、大工下地と電気配線、大工下地と給排水配管、電気配線と給排水配管、給排水配管と断熱・ボードなどを同じ時期に重ねています。職人や業者が同じ場合は、どちらかを数日ずらしてください。
- 天候で止まりやすい工程は、解体・撤去(30mm以上の大雨・強風・積雪の日は休み)、クロス・塗装(1mm以上の雨・積雪・低温の日は休み)です。雨の多い時期は、これらの工程の後ろに予備日を入れておきます。
自社の現場に合わせて直すときのポイント
- 1
解体してみると、土台や柱の腐れ、シロアリの被害が見つかることがあります。「大工下地」の後ろに予備日を入れておくと、追加工事が出ても引渡し日を守りやすくなります。
- 2
断熱改修を伴う場合は「断熱・ボード」を「断熱」と「ボード張り」に分けると、検査や写真記録のタイミングが分かりやすくなります。
- 3
仮住まいを前提にした工程です。住みながら進める場合は、部屋ごとに工程を分けて組み直してください。
使い方(3ステップ)
「工程表」シートのC2「着工日」を書き換えると、日付の行と12工程すべてのバーが動きます。
工程名・担当・開始日・日数を自社の現場に合わせます。行をコピーして「コピーしたセルの挿入」をすれば、色付けの設定ごと工程を増やせます。
A3横1ページに収まる設定なので、そのまま印刷できます。下の余白は「備考・連絡事項」の欄として使えます。
Excelファイルの仕様
| ファイル | Excelブック(.xlsx)。シートは「工程表」と「使い方」の2枚 |
|---|---|
| 工程 | 12工程・標準工期52日。工程名・担当・開始日・日数・終了日・進捗の列 |
| 日付 | 着工日(C2)からの式で自動計算。各工程の開始日は「着工日+◯日」の式 |
| バー | 条件付き書式。開始日〜終了日の日に工種ごとの色が付く(1列=1日) |
| 色分け | 日曜・祝日=赤、土曜=黄、今日=青(2026〜2028年の祝日入り) |
| 印刷 | A3横・1ページに収まる設定。余白は「備考・連絡事項」欄(罫線つき) |
| 利用条件 | 無料・登録不要。商用利用・改変可(再配布するときは出典 koutei.resw.jp の明記をお願いします) |

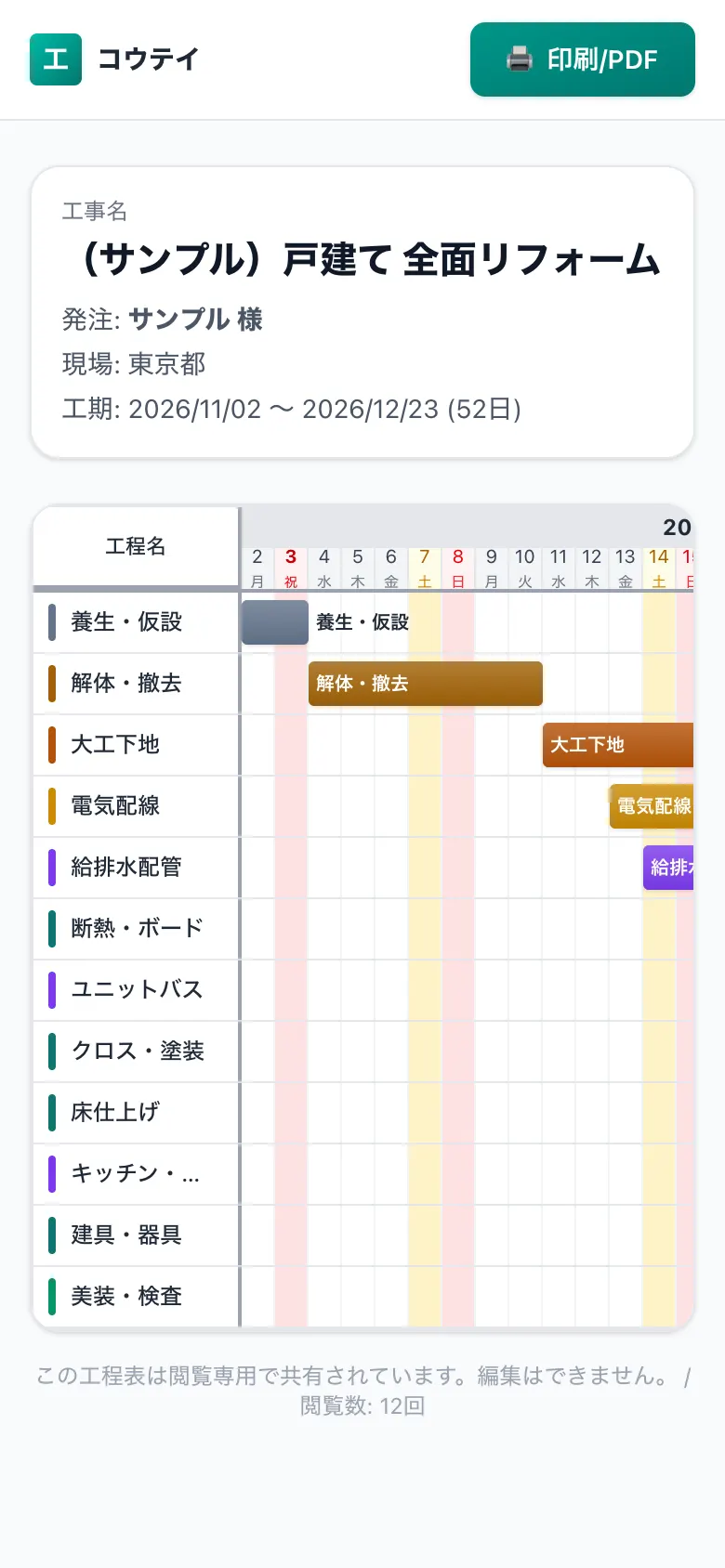

更新が多い現場は、ブラウザ版が楽です
Excelは工程を1本足すたびに行の挿入や印刷範囲の直しが必要です。同じ12工程から、工程表アプリ「コウテイ」で作り始めることもできます。バーをドラッグして日程を直し、URL1本で施主や協力会社に共有でき、A3横の印刷も自動で整います。

この工事の工期・天候・書き方
よくある質問
Q. フルリノベーション(戸建て全面リフォーム)の工程表テンプレートは無料ですか?
無料です。会員登録やメールアドレスの入力なしで、そのままダウンロードできます。商用利用・改変も自由です。再配布する場合だけ、出典(koutei.resw.jp)の明記をお願いしています。
Q. 何工程・何日分の工程表ですか?
12工程・標準工期52日(約1.5か月)です。Excel版は1列=1日の日単位の表です。各工程の開始日と日数は自由に変えられ、工程の追加や削除もできます。
Q. 着工日を変えると、日付やバーは自動で動きますか?
動きます。「工程表」シートのC2「着工日」を書き換えると、日付の行とすべての工程のバーが動きます。各工程の開始日は「着工日+◯日」の式になっているので、工程ごとに日付を直接入れることもできます。
Q. Googleスプレッドシートでも使えますか?
Googleドライブにアップロードすれば、Googleスプレッドシートで開いて編集できます。日付の式やバーの色付けは、スプレッドシートでも使える関数(AND・WEEKDAY・COUNTIFなど)で作っています。ただし印刷の設定(A3横・1ページ)は引き継がれないため、印刷するときに用紙サイズと「1ページに収める」を指定してください。
Q. 工程を増やすにはどうすればよいですか?
既存の工程の行をコピーし、右クリックの「コピーしたセルの挿入」で貼り付けると、バーの色付けの設定ごと行を増やせます。空の行に入力しただけではバーが表示されないので、この方法で増やしてください。
Q. Excelを使わずに工程表を作れますか?
ブラウザで動く工程表アプリ「コウテイ」なら、このテンプレートと同じ12工程から作り始め、バーをドラッグして日程を直し、URLで共有できます。無料プランは登録不要で、工程表1件まで保存できます。ただし「戸建て 全面リフォーム」のテンプレートで作るには有料プランが必要です(無料プランで選べるのは木造新築・内装リフォーム・原状回復の3種。Excel版はすべて無料です)。
