無料の工程表テンプレート(Excel)

空室整備(原状回復・クリーニング)の工程表テンプレート(Excel・無料ダウンロード)

退去後の空室を、現地調査・見積から原状回復とハウスクリーニングまで6工程・8日で仕上げるテンプレートです。管理会社やオーナーが複数の空室を並行して整備するときの、1室ぶんの標準工程として使えます。

工程の数
6工程
標準工期
8日(約1週間)
形式
A3横1列=1日
⬇ Excelテンプレートをダウンロード

登録・メールアドレス不要/商用利用・改変可/A3横1ページの印刷設定済み/土日・祝日を自動で色分け(2026〜2028年)

テンプレートの中身(6工程の一覧とバーチャート)

Excelの「工程表」シートには、次の工程と日数が入っています。着工日を1日目とした開始日と日数からバーを描いているので、着工日を書き換えると全体が動き、日数を変えるとバーが伸び縮みします。日付が重なっている工程は並行して進めます。

工程
日数
1日目8日目
現地調査・見積
1日
不用品撤去残置物
1日
クロス張替
3日
床補修・張替CF・フローリング
2日
建具・設備補修
2日
ハウスクリーニング水回り・全室
2日
準備解体内装設備清掃

この工程表の組み方

  • 日数が長いのはクロス張替(3日)です。全体の工期はこれらの工程の段取りで決まります。
  • 並行して進める工程として、クロス張替と床補修・張替、クロス張替と建具・設備補修、床補修・張替と建具・設備補修を同じ時期に重ねています。職人や業者が同じ場合は、どちらかを数日ずらしてください。
  • 天候で止まりやすい工程は、不用品撤去(30mm以上の大雨・強風・積雪の日は休み)です。雨の多い時期は、これらの工程の後ろに予備日を入れておきます。

自社の現場に合わせて直すときのポイント

  1. 1

    複数の部屋を管理する場合は、部屋ごとにこの工程をコピーして並べると、職人の重なりや空室の期間が一覧で分かります。

  2. 2

    見積の承認待ちで止まりやすいので、「現地調査・見積」の後ろに承認の行を足すと、どこで止まっているかが見えます。

  3. 3

    ハウスクリーニングは最後にまとめ、内装工事の汚れが残らないようにします。

使い方(3ステップ)

STEP 1
着工日を入れる

「工程表」シートのC2「着工日」を書き換えると、日付の行と6工程すべてのバーが動きます。

STEP 2
工程と日数を直す

工程名・担当・開始日・日数を自社の現場に合わせます。行をコピーして「コピーしたセルの挿入」をすれば、色付けの設定ごと工程を増やせます。

STEP 3
印刷して配る

A3横1ページに収まる設定なので、そのまま印刷できます。下の余白は「備考・連絡事項」の欄として使えます。

Excelファイルの仕様

ファイルExcelブック(.xlsx)。シートは「工程表」と「使い方」の2枚
工程6工程・標準工期8日。工程名・担当・開始日・日数・終了日・進捗の列
日付着工日(C2)からの式で自動計算。各工程の開始日は「着工日+◯日」の式
バー条件付き書式。開始日〜終了日の日に工種ごとの色が付く(1列=1日)
色分け日曜・祝日=赤、土曜=黄、今日=青(2026〜2028年の祝日入り)
印刷A3横・1ページに収まる設定。余白は「備考・連絡事項」欄(罫線つき)
利用条件無料・登録不要。商用利用・改変可(再配布するときは出典 koutei.resw.jp の明記をお願いします)

更新が多い現場は、ブラウザ版が楽です

Excelは工程を1本足すたびに行の挿入や印刷範囲の直しが必要です。同じ6工程から、工程表アプリ「コウテイ」で作り始めることもできます。バーをドラッグして日程を直し、URL1本で施主や協力会社に共有でき、A3横の印刷も自動で整います。

🔒 koutei.resw.jp/app

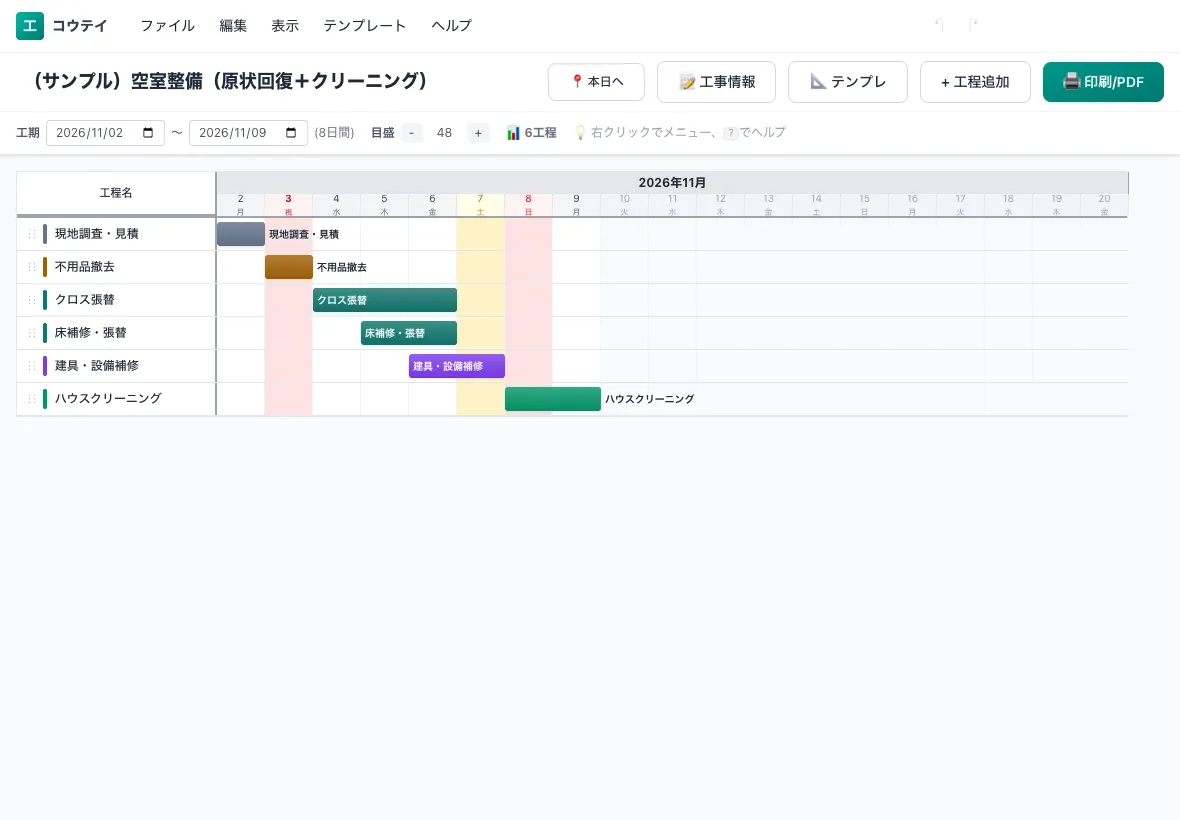

空室整備(原状回復+クリーニング)の工程表をコウテイ(ブラウザ版)で開いた画面
このテンプレート(空室整備(原状回復+クリーニング))をブラウザ版で開いた画面

この工事の工期・天候・書き方

よくある質問

Q. 空室整備(原状回復・クリーニング)の工程表テンプレートは無料ですか?

無料です。会員登録やメールアドレスの入力なしで、そのままダウンロードできます。商用利用・改変も自由です。再配布する場合だけ、出典(koutei.resw.jp)の明記をお願いしています。

Q. 何工程・何日分の工程表ですか?

6工程・標準工期8日(約1週間)です。Excel版は1列=1日の日単位の表です。各工程の開始日と日数は自由に変えられ、工程の追加や削除もできます。

Q. 着工日を変えると、日付やバーは自動で動きますか?

動きます。「工程表」シートのC2「着工日」を書き換えると、日付の行とすべての工程のバーが動きます。各工程の開始日は「着工日+◯日」の式になっているので、工程ごとに日付を直接入れることもできます。

Q. Googleスプレッドシートでも使えますか?

Googleドライブにアップロードすれば、Googleスプレッドシートで開いて編集できます。日付の式やバーの色付けは、スプレッドシートでも使える関数(AND・WEEKDAY・COUNTIFなど)で作っています。ただし印刷の設定(A3横・1ページ)は引き継がれないため、印刷するときに用紙サイズと「1ページに収める」を指定してください。

Q. 工程を増やすにはどうすればよいですか?

既存の工程の行をコピーし、右クリックの「コピーしたセルの挿入」で貼り付けると、バーの色付けの設定ごと行を増やせます。空の行に入力しただけではバーが表示されないので、この方法で増やしてください。

Q. Excelを使わずに工程表を作れますか?

ブラウザで動く工程表アプリ「コウテイ」なら、このテンプレートと同じ6工程から作り始め、バーをドラッグして日程を直し、URLで共有できます。無料プランは登録不要で、工程表1件まで保存できます。ただし「空室整備(原状回復+クリーニング)」のテンプレートで作るには有料プランが必要です(無料プランで選べるのは木造新築・内装リフォーム・原状回復の3種。Excel版はすべて無料です)。

ほかの工程表テンプレート(Excel・無料)

ブラウザで使える工程表アプリ「コウテイ」

空室整備の工程表、ブラウザで30秒。

「空室整備(原状回復+クリーニング)」のテンプレート(6工程・標準8日)を選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app
コウテイの工程表編集画面(パソコン)。空室整備(原状回復+クリーニング)の標準工程を横棒のバーチャートで表示している

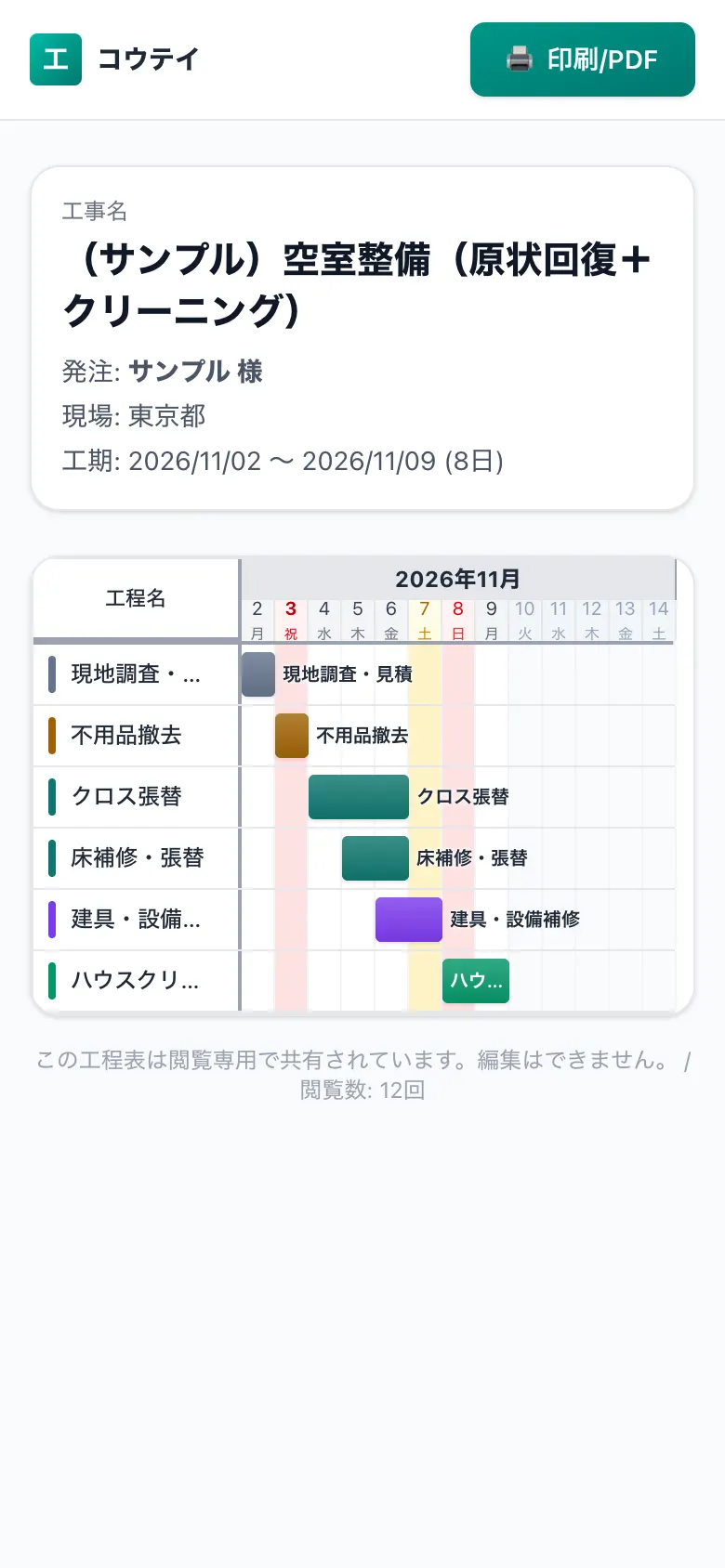

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
