無料の工程表テンプレート(Excel)

オフィス内装工事の工程表テンプレート(Excel・無料ダウンロード)

オフィスの間仕切り・内装工事を、墨出しから美装・検査まで8工程・約1か月(30日)で組んだテンプレートです。軽鉄(LGS)の間仕切り、電気・LAN配線とOAフロア、空調の移設、床・壁・天井の仕上げ、建具・ガラス、サイン・什器を並べています。

工程の数
8工程
標準工期
30日(約1か月)
形式
A3横1列=1日
⬇ Excelテンプレートをダウンロード

登録・メールアドレス不要/商用利用・改変可/A3横1ページの印刷設定済み/土日・祝日を自動で色分け(2026〜2028年)

テンプレートの中身(8工程の一覧とバーチャート)

Excelの「工程表」シートには、次の工程と日数が入っています。着工日を1日目とした開始日と日数からバーを描いているので、着工日を書き換えると全体が動き、日数を変えるとバーが伸び縮みします。日付が重なっている工程は並行して進めます。

工程
日数
1日目30日目
墨出し・準備
2日
間仕切り工事軽鉄・LGS
10日
電気・LAN配線OAフロア
14日
空調移設
10日
床・壁・天井
10日
建具・ガラス
6日
サイン・什器
4日
美装・検査
2日
準備内装電気設備開口仕上清掃

この工程表の組み方

  • 日数が長いのは電気・LAN配線(14日)、間仕切り工事(10日)です。全体の工期はこれらの工程の段取りで決まります。
  • 並行して進める工程として、間仕切り工事と電気・LAN配線、間仕切り工事と空調移設、電気・LAN配線と空調移設、電気・LAN配線と床・壁・天井などを同じ時期に重ねています。職人や業者が同じ場合は、どちらかを数日ずらしてください。

自社の現場に合わせて直すときのポイント

  1. 1

    入居中のビルでは、工事できる時間帯(夜間・休日のみなど)がビルのルールで決まっていることがあります。作業時間の制約を備考に書き、日数を見直してください。

  2. 2

    移転日が決まっている場合は、LAN・電話の開通と什器の搬入日を先に確定させ、内装工事をそこから逆算します。

  3. 3

    防火区画や避難経路にかかる間仕切りの変更は、消防への届出が必要になる場合があります。

使い方(3ステップ)

STEP 1
着工日を入れる

「工程表」シートのC2「着工日」を書き換えると、日付の行と8工程すべてのバーが動きます。

STEP 2
工程と日数を直す

工程名・担当・開始日・日数を自社の現場に合わせます。行をコピーして「コピーしたセルの挿入」をすれば、色付けの設定ごと工程を増やせます。

STEP 3
印刷して配る

A3横1ページに収まる設定なので、そのまま印刷できます。下の余白は「備考・連絡事項」の欄として使えます。

Excelファイルの仕様

ファイルExcelブック(.xlsx)。シートは「工程表」と「使い方」の2枚
工程8工程・標準工期30日。工程名・担当・開始日・日数・終了日・進捗の列
日付着工日(C2)からの式で自動計算。各工程の開始日は「着工日+◯日」の式
バー条件付き書式。開始日〜終了日の日に工種ごとの色が付く(1列=1日)
色分け日曜・祝日=赤、土曜=黄、今日=青(2026〜2028年の祝日入り)
印刷A3横・1ページに収まる設定。余白は「備考・連絡事項」欄(罫線つき)
利用条件無料・登録不要。商用利用・改変可(再配布するときは出典 koutei.resw.jp の明記をお願いします)

更新が多い現場は、ブラウザ版が楽です

Excelは工程を1本足すたびに行の挿入や印刷範囲の直しが必要です。同じ8工程から、工程表アプリ「コウテイ」で作り始めることもできます。バーをドラッグして日程を直し、URL1本で施主や協力会社に共有でき、A3横の印刷も自動で整います。

🔒 koutei.resw.jp/app

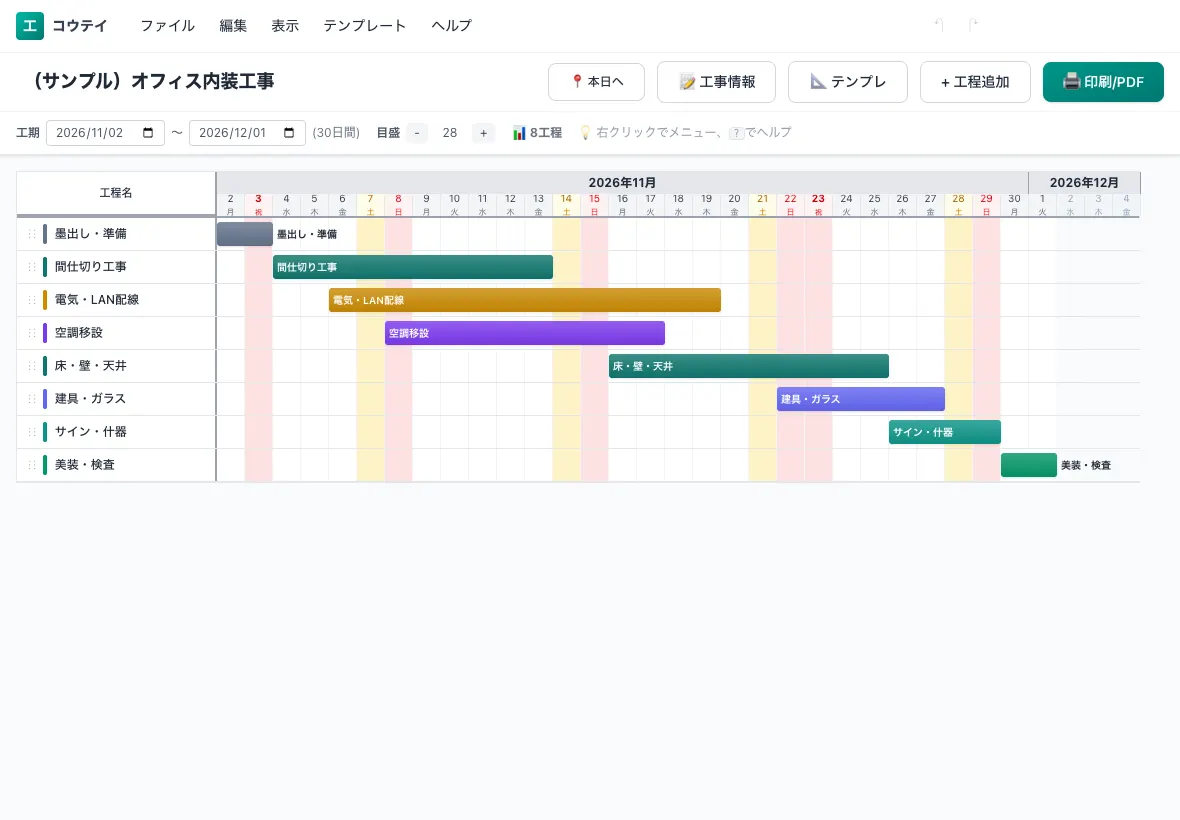

オフィス内装工事の工程表をコウテイ(ブラウザ版)で開いた画面
このテンプレート(オフィス内装工事)をブラウザ版で開いた画面

この工事の工期・天候・書き方

よくある質問

Q. オフィス内装工事の工程表テンプレートは無料ですか?

無料です。会員登録やメールアドレスの入力なしで、そのままダウンロードできます。商用利用・改変も自由です。再配布する場合だけ、出典(koutei.resw.jp)の明記をお願いしています。

Q. 何工程・何日分の工程表ですか?

8工程・標準工期30日(約1か月)です。Excel版は1列=1日の日単位の表です。各工程の開始日と日数は自由に変えられ、工程の追加や削除もできます。

Q. 着工日を変えると、日付やバーは自動で動きますか?

動きます。「工程表」シートのC2「着工日」を書き換えると、日付の行とすべての工程のバーが動きます。各工程の開始日は「着工日+◯日」の式になっているので、工程ごとに日付を直接入れることもできます。

Q. Googleスプレッドシートでも使えますか?

Googleドライブにアップロードすれば、Googleスプレッドシートで開いて編集できます。日付の式やバーの色付けは、スプレッドシートでも使える関数(AND・WEEKDAY・COUNTIFなど)で作っています。ただし印刷の設定(A3横・1ページ)は引き継がれないため、印刷するときに用紙サイズと「1ページに収める」を指定してください。

Q. 工程を増やすにはどうすればよいですか?

既存の工程の行をコピーし、右クリックの「コピーしたセルの挿入」で貼り付けると、バーの色付けの設定ごと行を増やせます。空の行に入力しただけではバーが表示されないので、この方法で増やしてください。

Q. Excelを使わずに工程表を作れますか?

ブラウザで動く工程表アプリ「コウテイ」なら、このテンプレートと同じ8工程から作り始め、バーをドラッグして日程を直し、URLで共有できます。無料プランは登録不要で、工程表1件まで保存できます。ただし「オフィス内装工事」のテンプレートで作るには有料プランが必要です(無料プランで選べるのは木造新築・内装リフォーム・原状回復の3種。Excel版はすべて無料です)。

ほかの工程表テンプレート(Excel・無料)

ブラウザで使える工程表アプリ「コウテイ」

オフィス内装工事の工程表、ブラウザで30秒。

「オフィス内装工事」のテンプレート(8工程・標準30日)を選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app
コウテイの工程表編集画面(パソコン)。オフィス内装工事の標準工程を横棒のバーチャートで表示している

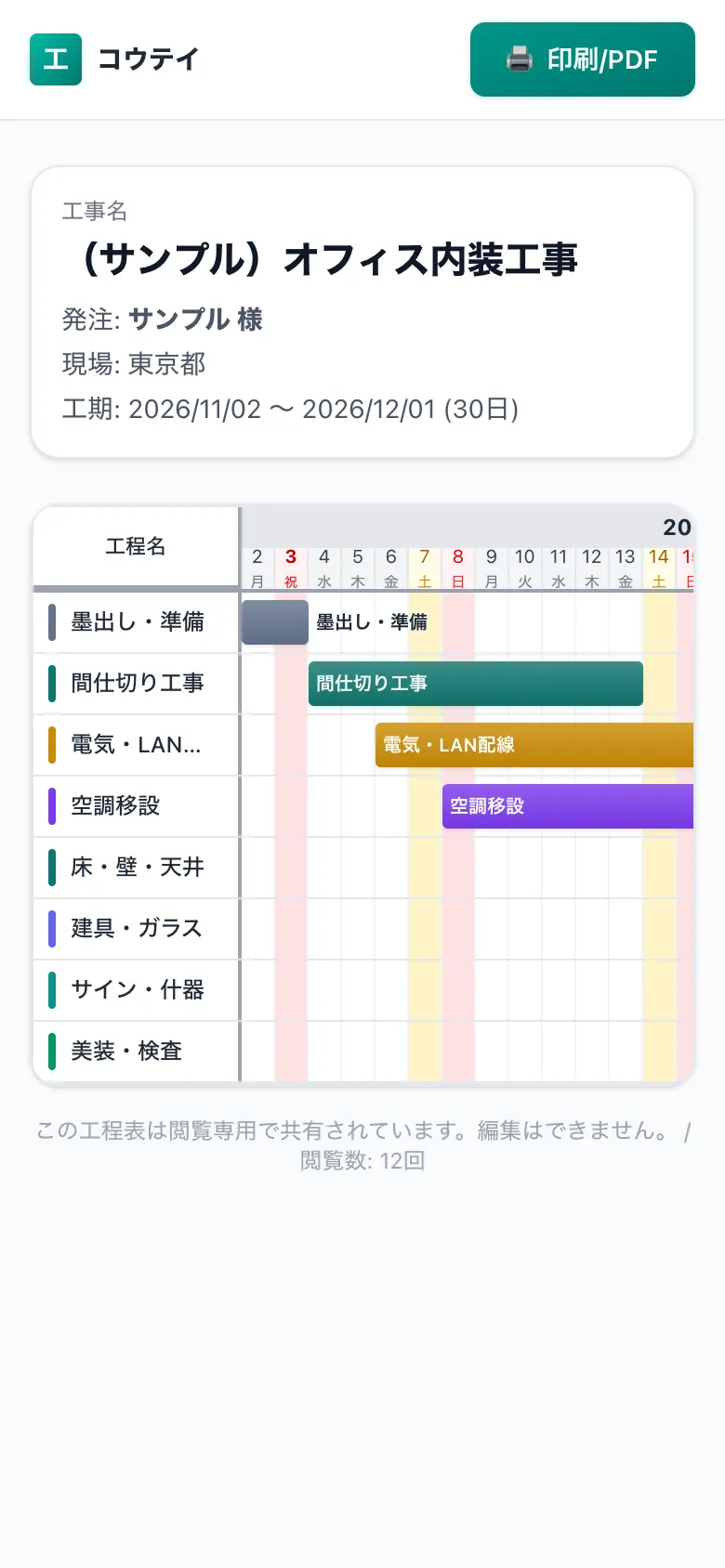

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
