無料の工程表テンプレート(Excel)

木造2階建て(在来工法)の工程表テンプレート(Excel・無料ダウンロード)

在来軸組工法の2階建て住宅を、地鎮祭・地縄から引渡しまで23工程・約3.5か月で組んだテンプレートです。遣り方・墨出しを独立させ、屋根は「下地・防水」と「葺き」に分けるなど、在来工法の現場の段取りに沿って工程を細かく分けています。

工程の数
23工程
標準工期
105日(約3.5か月)
形式
A3横1列=1日
⬇ Excelテンプレートをダウンロード

登録・メールアドレス不要/商用利用・改変可/A3横1ページの印刷設定済み/土日・祝日を自動で色分け(2026〜2028年)

テンプレートの中身(23工程の一覧とバーチャート)

Excelの「工程表」シートには、次の工程と日数が入っています。着工日を1日目とした開始日と日数からバーを描いているので、着工日を書き換えると全体が動き、日数を変えるとバーが伸び縮みします。日付が重なっている工程は並行して進めます。

工程
日数
1日目105日目
地鎮祭・地縄
1日
仮設工事仮設トイレ・電気
2日
遣り方・墨出し
2日
基礎工事配筋・型枠・打設
15日
土台敷き
2日
建方・上棟
4日
屋根下地・防水
6日
屋根葺き
5日
サッシ取付
4日
防水・外壁下地
11日
外壁仕上げ
13日
電気配線
14日
給排水配管
14日
断熱工事
7日
ボード張り
14日
クロス・仕上
14日
フローリング
10日
住設機器取付キッチン・浴室・洗面
8日
建具取付
7日
外構工事
12日
美装・クリーニング
3日
社内・施主検査
3日
引渡し
1日
準備仮設基礎躯体屋根開口外装電気設備内装外構清掃検査引渡

この工程表の組み方

  • 日数が長いのは基礎工事(15日)、電気配線(14日)です。全体の工期はこれらの工程の段取りで決まります。
  • 並行して進める工程として、屋根下地・防水とサッシ取付、屋根葺きとサッシ取付、屋根葺きと防水・外壁下地、屋根葺きと電気配線などを同じ時期に重ねています。職人や業者が同じ場合は、どちらかを数日ずらしてください。
  • 節目(マイルストーン)は地鎮祭・地縄(1日目)、建方・上棟(23日目)、社内・施主検査(102日目)、引渡し(105日目)です。日付が先に決まりやすいので、決まったら先に入れて前後の工程を合わせます。
  • 天候で止まりやすい工程は、基礎工事・外構工事(10mm以上の雨・積雪の日は休み)、土台敷き・建方・上棟・屋根下地・防水・屋根葺き(1mm以上の雨・強風・積雪の日は休み)、サッシ取付・外壁仕上げ(1mm以上の雨・積雪の日は休み)、防水・外壁下地(1mm以上の雨・積雪・低温の日は休み)です。雨の多い時期は、これらの工程の後ろに予備日を入れておきます。

自社の現場に合わせて直すときのポイント

  1. 1

    プレカット材の搬入日が建方・上棟の起点です。プレカット図の承認日と加工期間を「準備」の行として足しておくと、遅れに早く気づけます。

  2. 2

    上棟から屋根下地・防水までは雨に弱い期間です。梅雨や台風の時期に着工するなら、この間に予備日を1〜2日入れておきます。

  3. 3

    配筋検査や中間検査の日を入れるときは、日数1日の行を追加すると節目(マイルストーン)として目立ちます。

使い方(3ステップ)

STEP 1
着工日を入れる

「工程表」シートのC2「着工日」を書き換えると、日付の行と23工程すべてのバーが動きます。

STEP 2
工程と日数を直す

工程名・担当・開始日・日数を自社の現場に合わせます。行をコピーして「コピーしたセルの挿入」をすれば、色付けの設定ごと工程を増やせます。

STEP 3
印刷して配る

A3横1ページに収まる設定なので、そのまま印刷できます。下の余白は「備考・連絡事項」の欄として使えます。

Excelファイルの仕様

ファイルExcelブック(.xlsx)。シートは「工程表」と「使い方」の2枚
工程23工程・標準工期105日。工程名・担当・開始日・日数・終了日・進捗の列
日付着工日(C2)からの式で自動計算。各工程の開始日は「着工日+◯日」の式
バー条件付き書式。開始日〜終了日の日に工種ごとの色が付く(1列=1日)
色分け日曜・祝日=赤、土曜=黄、今日=青(2026〜2028年の祝日入り)
印刷A3横・1ページに収まる設定。余白は「備考・連絡事項」欄(罫線つき)
利用条件無料・登録不要。商用利用・改変可(再配布するときは出典 koutei.resw.jp の明記をお願いします)

更新が多い現場は、ブラウザ版が楽です

Excelは工程を1本足すたびに行の挿入や印刷範囲の直しが必要です。同じ23工程から、工程表アプリ「コウテイ」で作り始めることもできます。バーをドラッグして日程を直し、URL1本で施主や協力会社に共有でき、A3横の印刷も自動で整います。

🔒 koutei.resw.jp/app

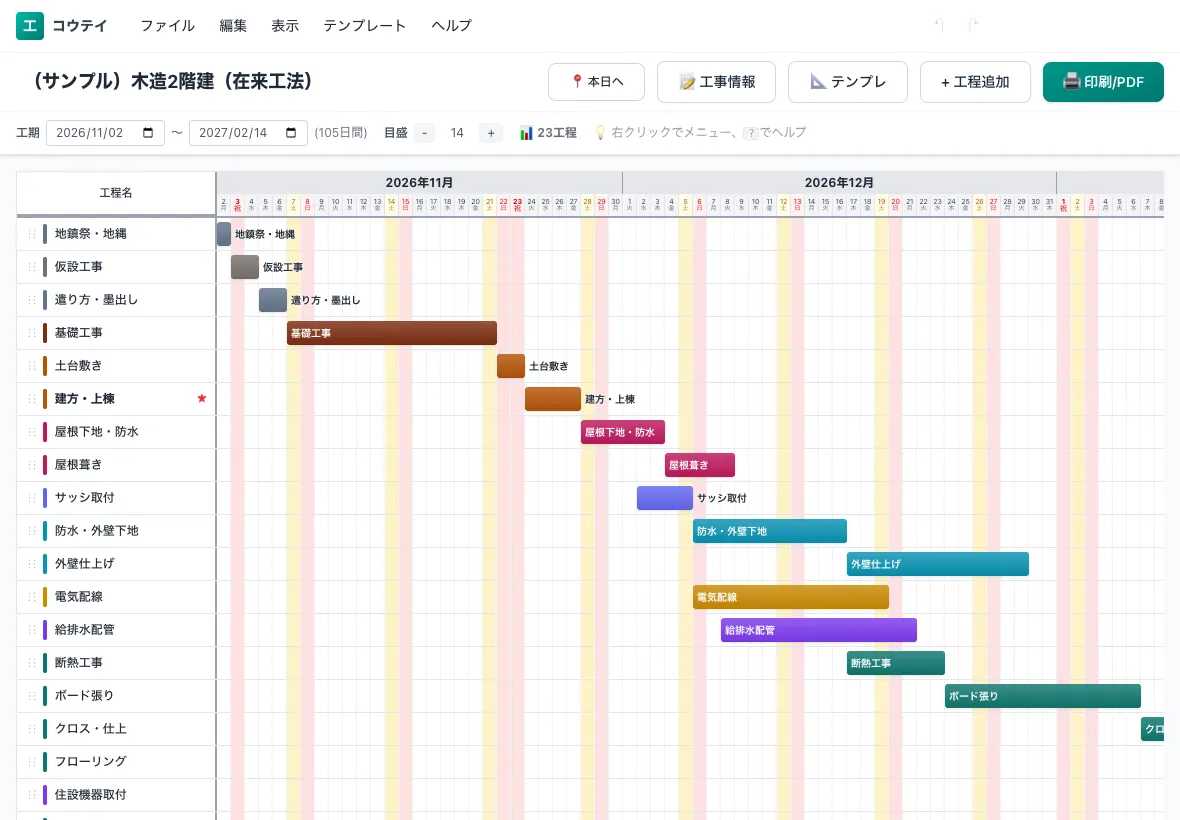

木造2階建(在来工法)の工程表をコウテイ(ブラウザ版)で開いた画面
このテンプレート(木造2階建(在来工法))をブラウザ版で開いた画面

この工事の工期・天候・書き方

よくある質問

Q. 木造2階建て(在来工法)の工程表テンプレートは無料ですか?

無料です。会員登録やメールアドレスの入力なしで、そのままダウンロードできます。商用利用・改変も自由です。再配布する場合だけ、出典(koutei.resw.jp)の明記をお願いしています。

Q. 何工程・何日分の工程表ですか?

23工程・標準工期105日(約3.5か月)です。Excel版は1列=1日の日単位の表です。各工程の開始日と日数は自由に変えられ、工程の追加や削除もできます。

Q. 着工日を変えると、日付やバーは自動で動きますか?

動きます。「工程表」シートのC2「着工日」を書き換えると、日付の行とすべての工程のバーが動きます。各工程の開始日は「着工日+◯日」の式になっているので、工程ごとに日付を直接入れることもできます。

Q. Googleスプレッドシートでも使えますか?

Googleドライブにアップロードすれば、Googleスプレッドシートで開いて編集できます。日付の式やバーの色付けは、スプレッドシートでも使える関数(AND・WEEKDAY・COUNTIFなど)で作っています。ただし印刷の設定(A3横・1ページ)は引き継がれないため、印刷するときに用紙サイズと「1ページに収める」を指定してください。

Q. 工程を増やすにはどうすればよいですか?

既存の工程の行をコピーし、右クリックの「コピーしたセルの挿入」で貼り付けると、バーの色付けの設定ごと行を増やせます。空の行に入力しただけではバーが表示されないので、この方法で増やしてください。

Q. Excelを使わずに工程表を作れますか?

ブラウザで動く工程表アプリ「コウテイ」なら、このテンプレートと同じ23工程から作り始め、バーをドラッグして日程を直し、URLで共有できます。無料プランは登録不要で、工程表1件まで保存できます。ただし「木造2階建(在来工法)」のテンプレートで作るには有料プランが必要です(無料プランで選べるのは木造新築・内装リフォーム・原状回復の3種。Excel版はすべて無料です)。

ほかの工程表テンプレート(Excel・無料)

ブラウザで使える工程表アプリ「コウテイ」

木造2階建の工程表、ブラウザで30秒。

「木造2階建(在来工法)」のテンプレート(23工程・標準105日)を選んで着工日を入れるだけで、工程と日付がすべて並びます。バーをドラッグして調整し、A3横1枚にきれいに印刷。URLを送れば、施主様や協力会社がスマホで見られます。

  • ↔ドラッグで日程変更 — バーを動かすだけ。期間も端をつかんで伸ばせます
  • A3A3横1枚に自動で収まる印刷 — 土日・祝日の色分け、会社名入りのヘッダー
  • 🔗URLで共有 — 相手は登録不要。スマホで開いて、今日の位置が分かります
  • 📱PC・iPad・スマホ — 事務所でも現場でも、同じ工程表を開けます
無料で始める →

クレジットカード不要・インストール不要。無料プランのまま、A3印刷までお試しいただけます。

🔒 koutei.resw.jp/app
コウテイの工程表編集画面(パソコン)。木造2階建(在来工法)の標準工程を横棒のバーチャートで表示している

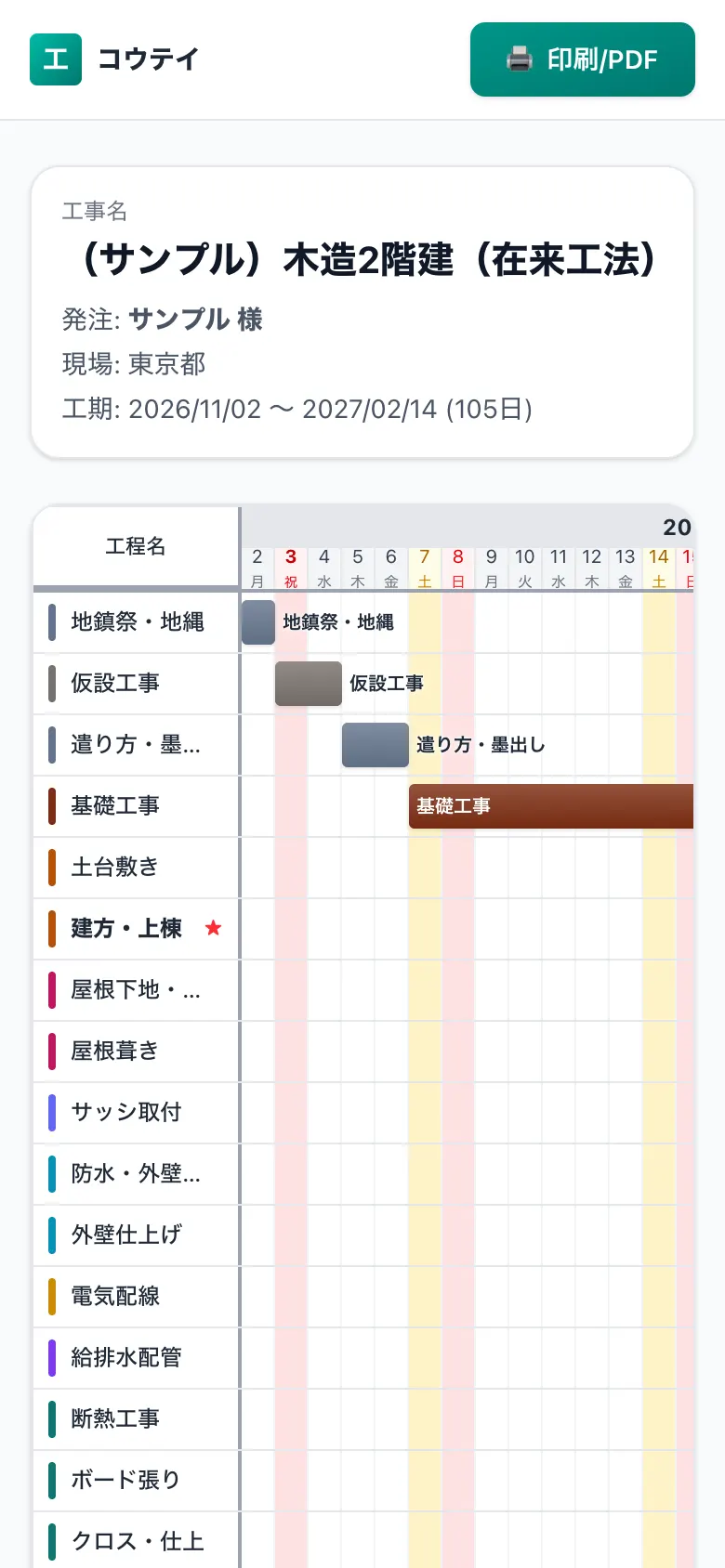

スマホで見た共有用の工程表(施主・協力会社向けの閲覧画面)
