📋 リノベーションの典型的な工程フェーズ
コウテイでは以下のフェーズを数クリックで作成できます。
リノベーションの工程表の作り方

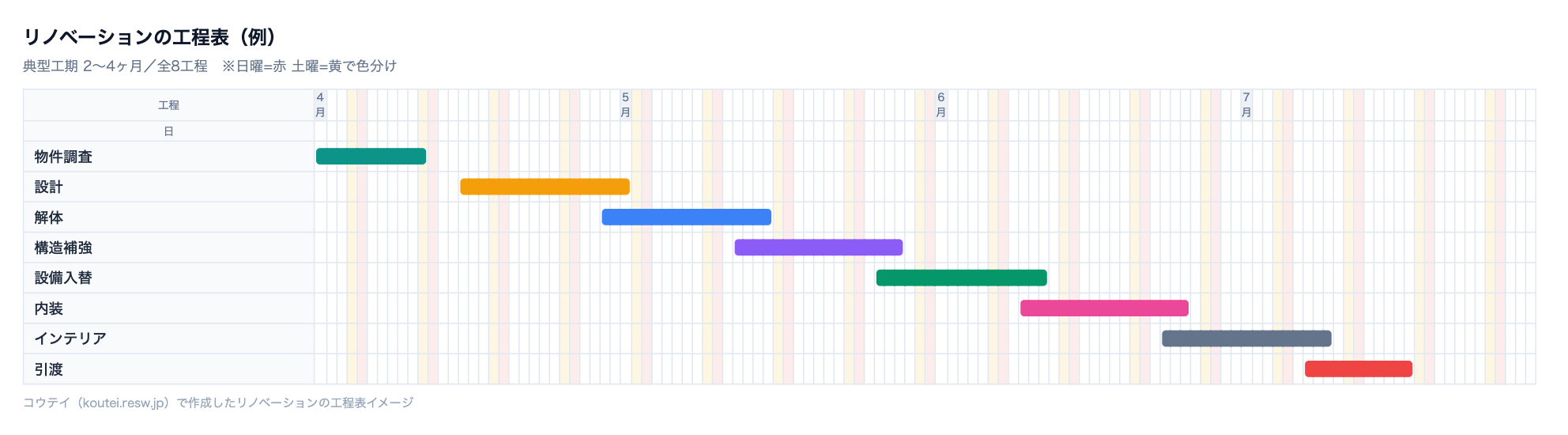

リノベーションの工程表は、物件調査から設計、解体、構造補強、設備入替、内装、インテリア、引渡までの一連を、引渡日から逆算して組み立てるのが基本です。中古物件は図面通りに解体できないことが多く、最初の現地調査でスケルトン化後の状態をできる限り想定しておくと、後工程のずれを抑えられます。まずは各工程の着手日と完了日、担当業者を一覧にし、解体後に判明する構造補強の有無を前提にした予備日を挟んでおくと現実的です。リノベーション工程表は、この予備日と業者の入替タイミングを可視化できるかどうかで、日程の精度が大きく変わってきます。
リノベーションでよくある工程管理の課題と解決
リノベーションで最も多い悩みは、解体して初めて分かる想定外です。壁を剥がすと配管の劣化や下地の腐食が見つかり、構造補強や設備入替の範囲が広がって全体が後ろへずれます。紙やExcelの工程表だと一箇所直すたびに後続の日付を手で打ち直すことになり、施主やインテリア業者への連絡も後手に回りがちです。着手日を動かすと関連工程が連動して動く工程表にしておけば、想定外が出ても短時間で組み直せます。追加工事の可否を施主に判断してもらう時間も工程に織り込み、遅延の原因と新しい引渡日を早めに共有することが、トラブルを避ける近道になります。
リノベーションの標準的な工程と日数の目安
マンションリノベーションの目安は全体で2〜4ヶ月です。物件調査と設計に3〜4週間、解体に1週間前後、構造補強や下地補修が必要なら数日〜1週間、給排水・電気・ガスの設備入替に1〜2週間、内装のボードや床・クロスに2〜3週間、造作家具やインテリアの搬入・設置に1週間、最後の検査と引渡に数日を見込みます。一戸建てリノベは範囲が広く耐震補強が絡むと長引き、店舗リノベはオープン日から逆算する点が特徴です。あくまで目安なので、物件の築年数や解体後の状態に応じて予備日を足し、無理のない日程へ調整してください。
施主の住替えとインテリア業者を巻き込む工程調整
リノベーションは施主の住替え計画と切り離せません。現在の住まいの退去日や仮住まいの契約、引越しの日取りが引渡日と噛み合わないと、完成しても入居できない事態になります。工程表に施主側の予定も並記し、引渡が動いたら真っ先に伝えられるようにしておくと安心です。またインテリアや造作家具、カーテン・照明は発注から納品まで数週間かかることが多く、内装の仕上がりと搬入の順番がずれると現場が止まります。インテリア業者の納期を工程上に明示し、内装完了と設置日の前後関係を全員が同じ画面で確認できる状態にしておくと、直前の慌ただしい調整を減らせます。
コウテイでリノベーションの工程表を作る・共有する
コウテイは、こうしたリノベーション特有の調整をそのまま扱えるクラウド工程表です。バーをドラッグするだけで日程を動かせるので、解体後に判明した構造補強を差し込んでも、後続の内装や引渡が追従します。業種別テンプレートをたたき台にすれば、物件調査から引渡までの流れを一から組む手間が省けます。作成した工程表はURLを送るだけで施主やインテリア業者と共有でき、閲覧側はアプリ登録なしで最新の日程を確認できます。現場に貼り出したいときはA3印刷、既存のExcelやスプレッドシートの資産はCSV取込で活かせます。まずは無料プランで小さな案件から試し、使い勝手を確かめてから広げるのがおすすめです。
⚠️ リノベーションでよくある工程管理の課題
- ▸中古物件特有の想定外
- ▸施主の住替え計画との連動
- ▸インテリア業者との調整
🗾 リノベーション — 全国対応エリア
各都道府県の詳細情報は以下からご確認いただけます。
🔗 関連業種
❓ リノベーション工程表に関するよくあるご質問
Q. 解体後に想定外の工事が増えたとき、工程表はどう直せばいいですか?
中古物件のリノベは、解体して初めて配管の劣化や下地の腐食、構造補強の要否が分かることが多く、想定外を前提に組むのが基本です。コウテイならバーをドラッグして構造補強や設備入替の工程を差し込むだけで後続の内装・引渡が自動でずれるので、手作業の日付打ち直しが不要です。新しい引渡日はURLで施主にすぐ共有できます。
Q. マンションリノベーションの工期はどのくらい見ればよいですか?
規模によりますが、物件調査・設計から引渡まで概ね2〜4ヶ月が目安です。設計3〜4週間、解体1週間、設備入替1〜2週間、内装2〜3週間、インテリア搬入1週間などを積み上げ、解体後の想定外に備えた予備日を足して調整します。あくまで目安で、築年数や構造補強の有無、一戸建てか店舗かで変わります。
Q. 施主やインテリア業者と工程を共有するにはどうすればいいですか?
コウテイで作った工程表はURLを送るだけで共有でき、相手はアプリ登録なしで最新の日程を閲覧できます。施主の住替え・引越し予定やインテリア・造作家具の納品日も同じ画面に並記できるため、引渡日が動いたときの連絡もスムーズです。現場に貼り出したいときはA3印刷も利用できます。
