業種別ガイド

工務店の工程表を、ブラウザで作成・共有・A3印刷

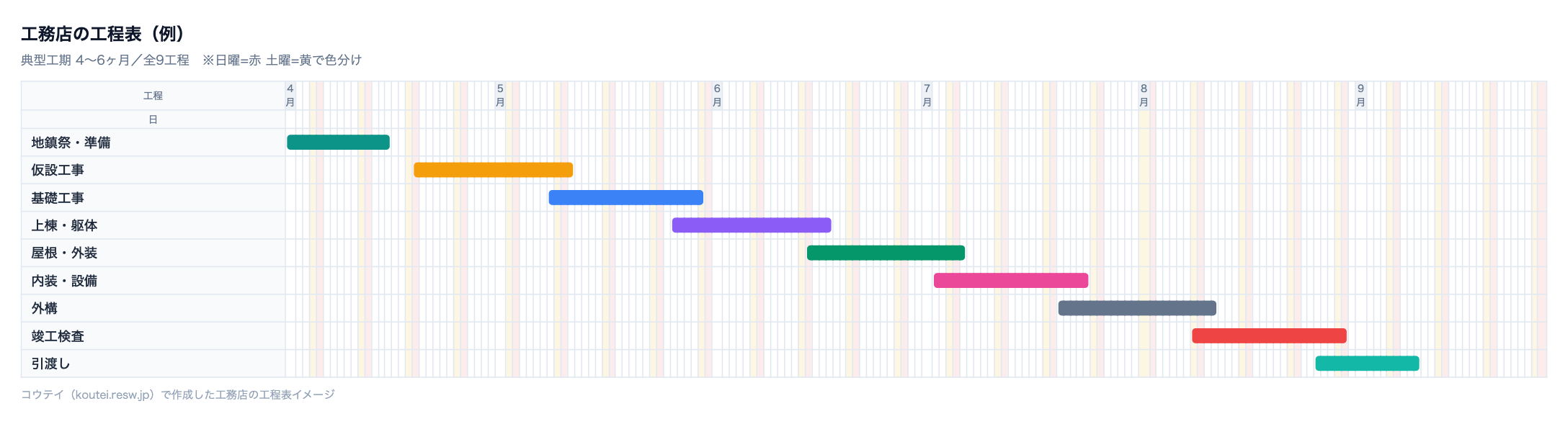

「コウテイ」は工務店の工程表をブラウザだけで作成できるクラウドツールです。地域密着で注文住宅を請け負う工務店の皆様の、工程表の作成・共有・印刷を効率化します。 典型工期 4〜6ヶ月、主要プロジェクト「木造新築住宅・注文住宅・二世帯住宅」に最適化されたテンプレートを標準搭載しています。

📋 工務店の典型的な工程フェーズ

コウテイでは以下のフェーズを数クリックで作成できます。

フェーズ 1
地鎮祭・準備
フェーズ 2
仮設工事
フェーズ 3
基礎工事
フェーズ 4
上棟・躯体
フェーズ 5
屋根・外装
フェーズ 6
内装・設備
フェーズ 7
外構
フェーズ 8
竣工検査
フェーズ 9
引渡し

工務店の工程表の作り方

工務店の工程表づくりは、まず地鎮祭・準備から引渡しまでの大きな流れを洗い出すところから始まります。木造新築住宅なら「地鎮祭・準備→仮設工事→基礎工事→上棟・躯体→屋根・外装→内装・設備→外構→竣工検査→引渡し」という九つのフェーズが基本の骨格です。次に各工程の日数を見積もり、基礎の養生期間や上棟後の金物取付といった先行後続の関係を整理して、バーチャート上に並べていきます。ポイントは、天候や協力会社の空き状況を踏まえて余裕日を織り込むこと。ゼロから線を引くよりも、木造新築のテンプレートを下敷きにして自社の標準工程へ調整するほうが、初稿づくりは格段に速く進みます。

工務店でよくある工程管理の課題と解決

工務店の現場では、Excelで工程表を組んだものの、雨で基礎がずれるたびにセルを結合し直し、日付を打ち替える作業に追われがちです。さらに、更新した工程表を協力会社へFAXや紙で配ると、どれが最新版か分からなくなり、大工や設備業者が古い段取りで動いてしまう行き違いも起こります。加えて、お施主様から「今どこまで進んでいますか」という問い合わせが電話で入るたびに、現場と事務所の双方へ手間がかかります。こうした課題は、工程表を一つのクラウド上に置き、変更をドラッグで反映し、同じURLを関係者全員が見る形にするだけで、更新と共有の二重手間がまとめて軽くなります。

工務店の標準的な工程と日数の目安

木造新築住宅の工期は、着工から引渡しまでおおむね4〜6ヶ月が目安です。着工前の地鎮祭・地盤調査・近隣挨拶といった準備に2〜3週間、仮設工事を経て基礎工事に3〜4週間かかります。上棟・躯体の建方そのものは1〜2日ですが、その後の屋根・外装や金物取付を含めると躯体まわりで一ヶ月半ほど。内装・設備の造作から仕上げに2〜3ヶ月、外構工事と並行しながら竣工検査、引渡しへと進みます。二世帯住宅や大型の注文住宅では、水回りが増える分だけ設備工程が延び、全体で半年近くになることもあります。あくまで一般的な目安なので、自社の過去実績をもとに日数を調整するのが確実です。

協力会社・施主への工程共有をラクにする

工程表は作って終わりではなく、大工・基礎屋・屋根・設備・電気といった協力会社と、そしてお施主様に伝わってはじめて役に立ちます。コウテイの共有リンクを使えば、URLを送るだけで相手はブラウザで最新の工程表を確認でき、FAXの送り直しや紙の配り直しが要りません。協力会社向けには長期の共有リンク、お施主様向けには進捗だけを見せる公開リンク、と相手に応じて使い分けられます。現場事務所に貼り出す一枚はA3横で印刷すれば、遠目でも工程名と日付が読み取れます。工期が長い案件では自動で複数ページに分割されるため、掲示用と配布用を一度に用意でき、朝礼での段取り確認もスムーズになります。

コウテイで工務店の工程表を作るメリット

これまでExcelや手書きの工程表、あるいは買切りの「工程さん」で管理してきた工務店にとって、コウテイはブラウザだけで工程表を扱える手軽さが導入のしやすさにつながります。既存のExcelデータはCSVやコピペで取り込めるため、これまでの資産を活かしながら移行できます。工程がずれたら該当のバーをドラッグして日付を動かすだけ。業種別テンプレートには木造新築が含まれ、工務店の工程表をゼロから組む手間を減らせます。まずは無料プランで一人が試し、複数現場が同時に走り出したり協力会社との共有が増えたりしたタイミングで有料プランへ広げる、という無理のない始め方ができます。過度な効果をうたう道具ではありませんが、更新と共有の手間を着実に軽くしてくれます。

⚠️ 工務店でよくある工程管理の課題

  • Excel工程表の更新が煩雑
  • 協力会社への工程共有がFAXや紙
  • 施主からの進捗問い合わせ対応
💡 コウテイはこれらの課題に特化した機能を備えています。ドラッグで工程調整、共有リンクで協力会社連携、A3印刷で現場掲示に対応。

🗾 工務店 — 全国対応エリア

各都道府県の詳細情報は以下からご確認いただけます。

北海道
沖縄

🔗 関連業種

❓ 工務店の工程表に関するよくあるご質問

Q. 工務店で木造新築の工程表を作るのに、どれくらい時間がかかりますか?

コウテイの木造新築テンプレートを下敷きにすれば、工程の流れと概ねの日数が入った状態から始められるため、初稿は短時間で用意できます。あとは自社の標準工期や協力会社の予定に合わせて各バーをドラッグで調整するだけです。ゼロからExcelでセルを組むより手間が少なく、二世帯住宅など工程が増える案件でも、テンプレートを複製して使い回せます。

Q. 天候で基礎工事が遅れたとき、工程表の修正は手間になりませんか?

遅れた工程のバーをドラッグして日付をずらすだけで反映できます。先行後続の依存関係を設定しておけば、後続の上棟・躯体や屋根工事への影響も把握しやすくなります。修正後は同じ共有URLを見るだけで、協力会社もお施主様も最新版を確認できるため、雨天順延のたびに紙やFAXを配り直す必要がありません。

Q. 協力会社への工程共有を、FAXや紙からやめられますか?

コウテイの共有リンクをメールやLINEで送れば、相手はブラウザで最新の工程表を見られます。専用アプリのインストールは不要で、スマホからも確認できます。現場に貼り出す分はA3横で印刷し、共有はURLという二本立てにすると、FAXの送り直しや最新版の取り違えといった行き違いを減らせます。

📋 工程表作成、まず無料で試してみませんか?

ドラッグ&ドロップで直感操作、A3印刷対応、協力会社共有もワンクリック。
